新庁舎建設工事の状況(平成29年12月25日~平成30年8月10日)

[2018年8月10日]

新庁舎建設工事状況について

 平成29年12月25日(月)から、新庁舎建設工事が始まり、このページでは、工事の進捗状況を随時お伝えしています。

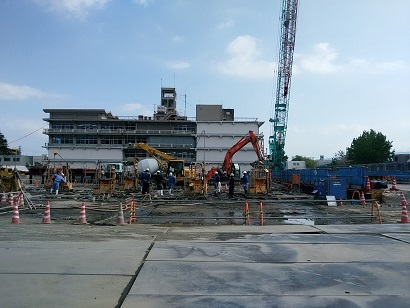

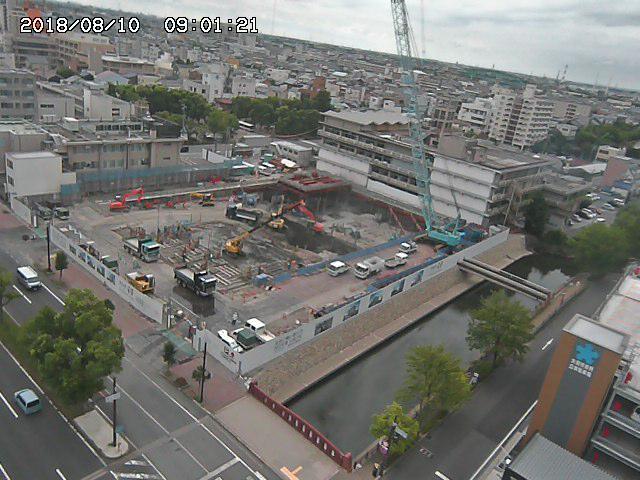

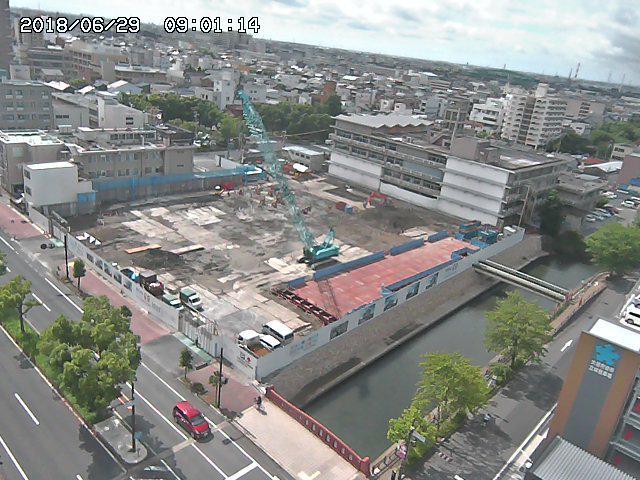

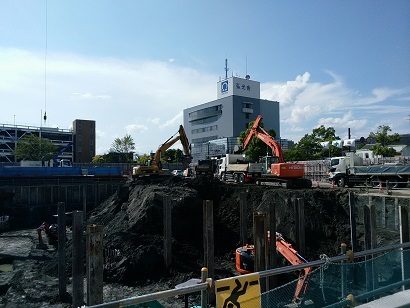

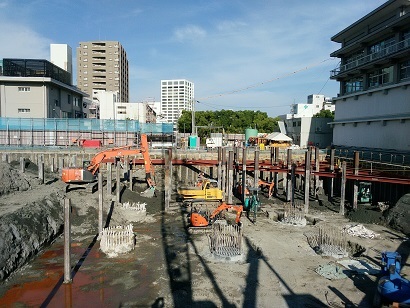

平成30年8月4日~平成30年8月10日

全景(平成30年8月10日撮影)

全景(平成30年8月10日撮影)

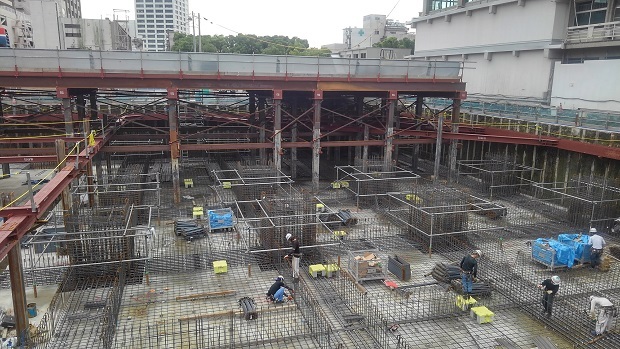

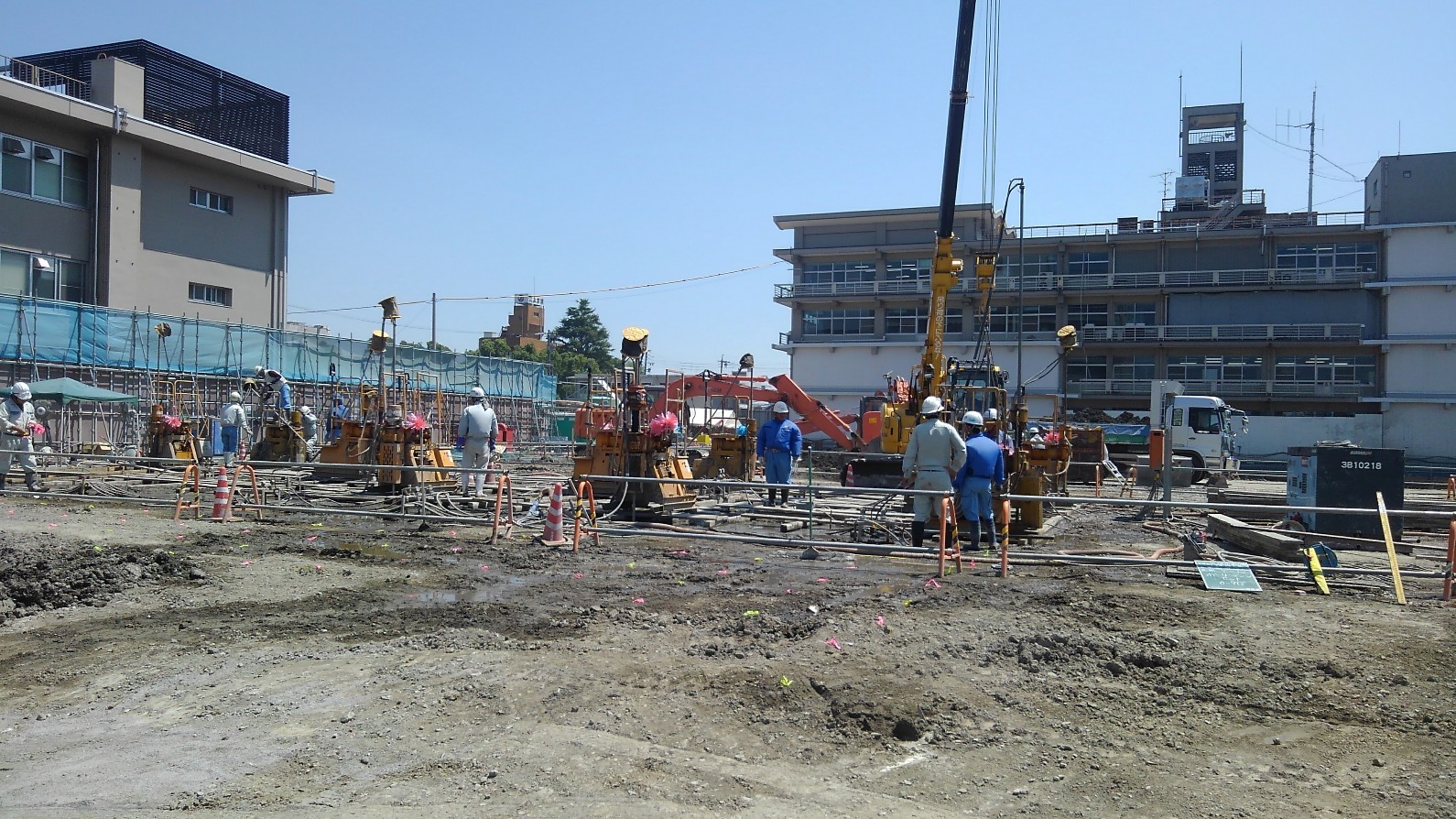

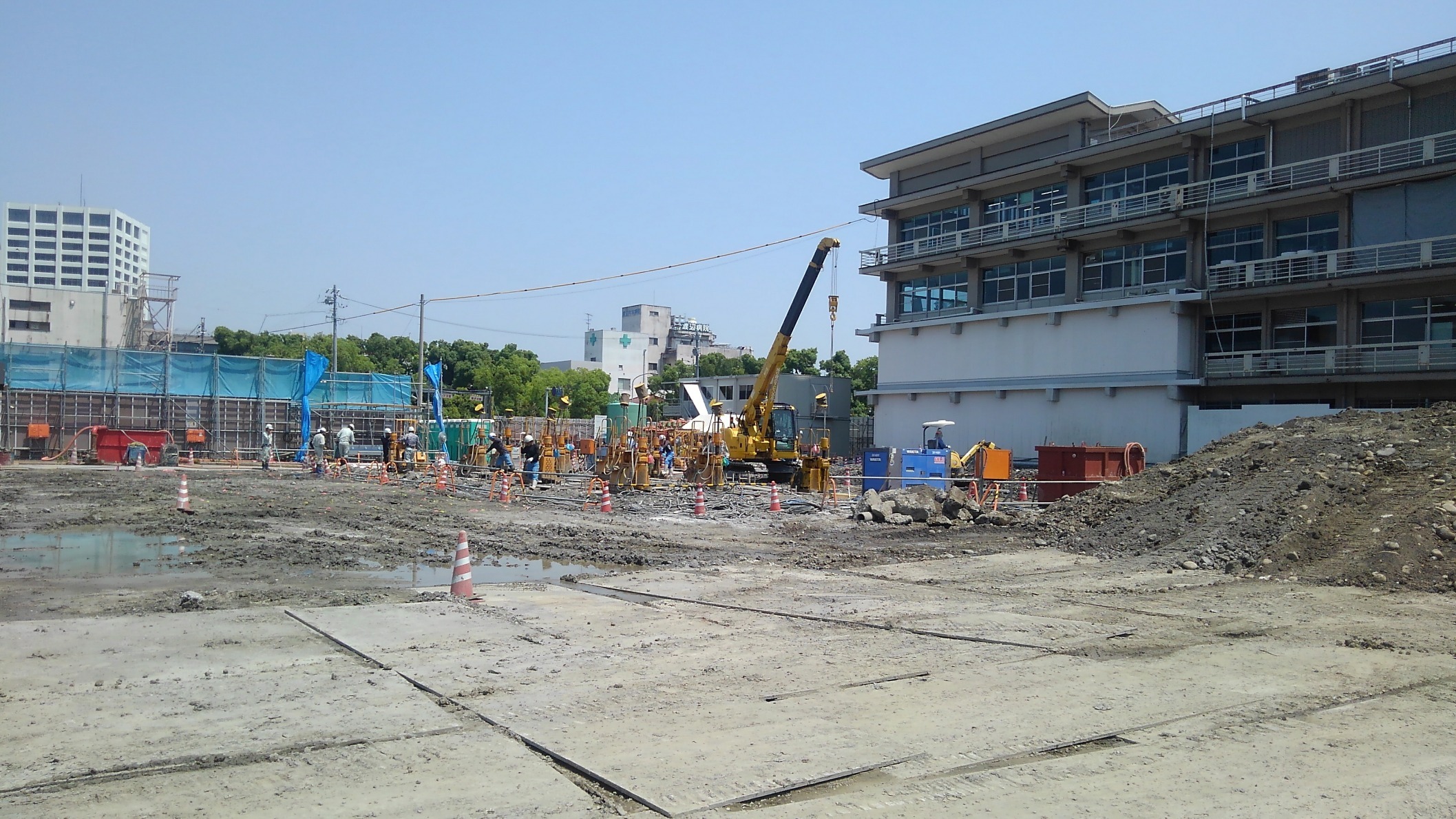

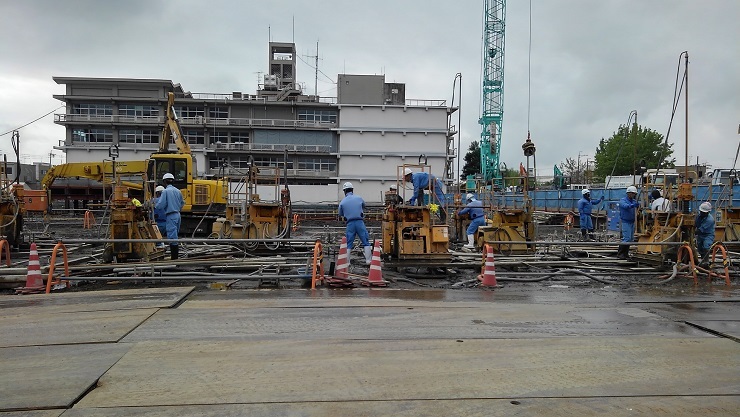

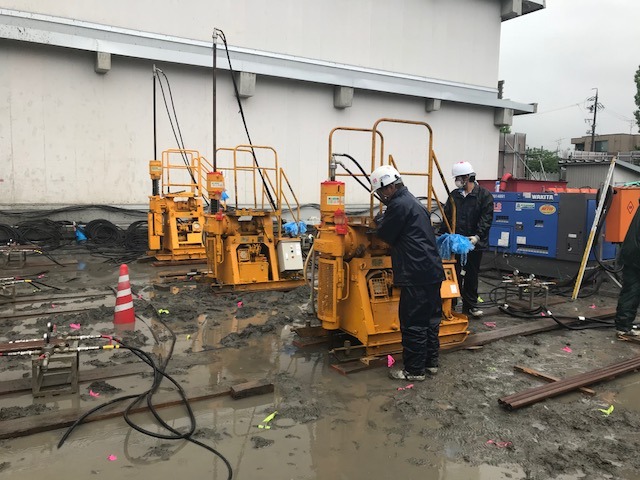

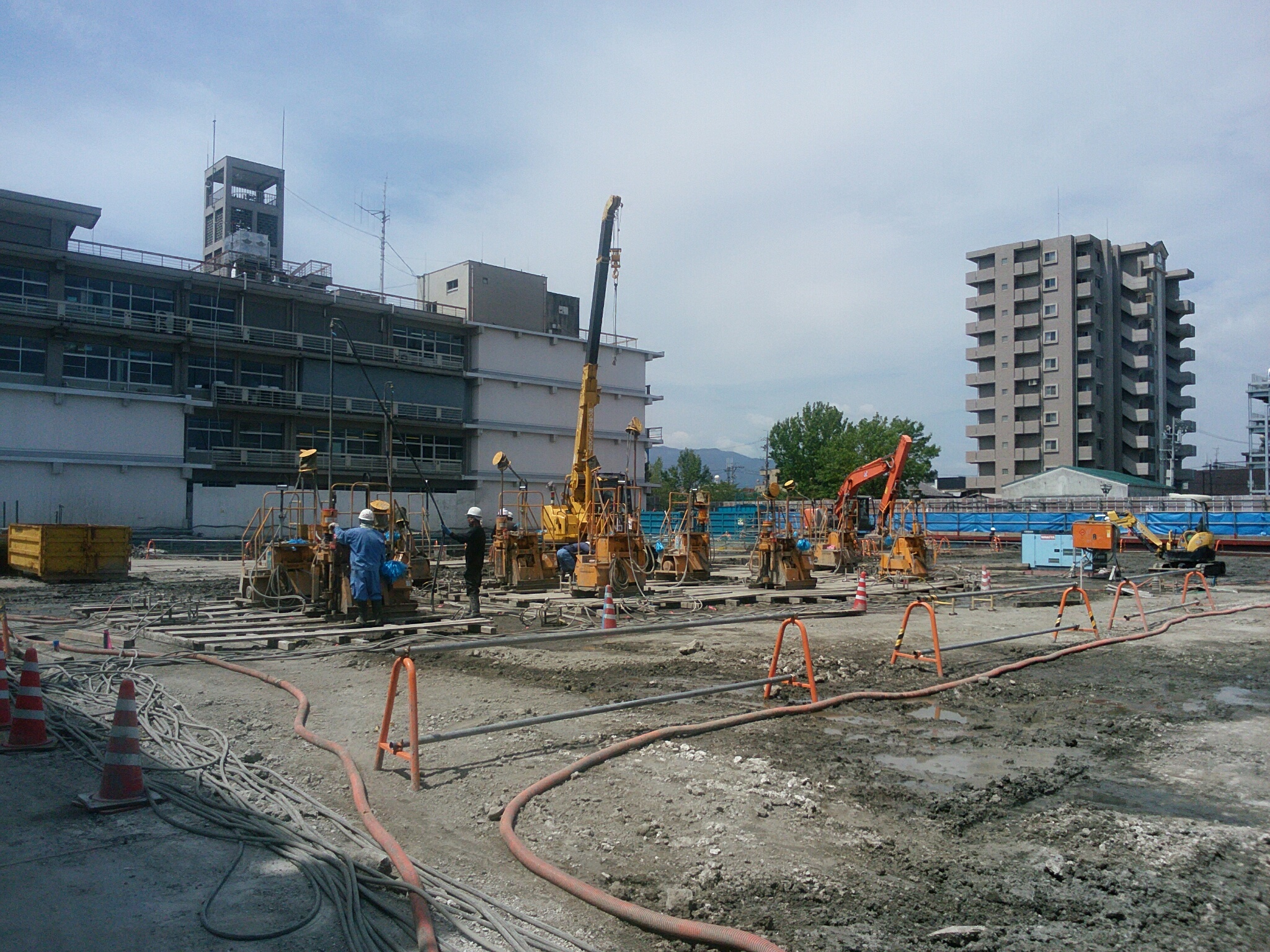

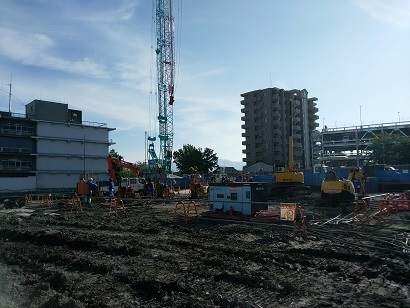

薬液注入工事(継続)

薬液注入工事(継続)

一次掘削工事(継続)

一次掘削工事(継続)

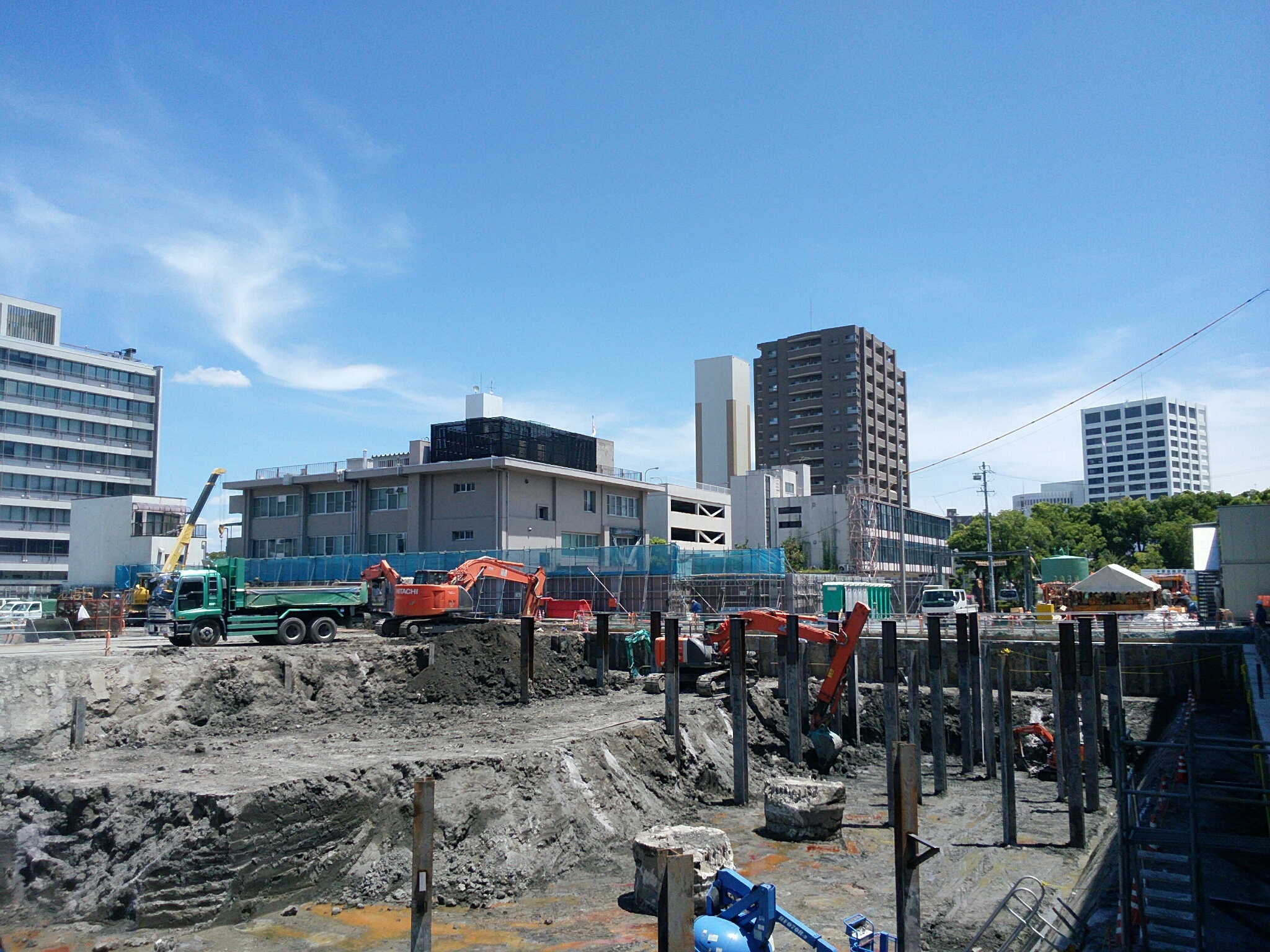

平成30年7月28日~平成30年8月3日

全景(平成30年8月3日撮影)

全景(平成30年8月3日撮影)

薬液注入工事(継続)

薬液注入工事(継続)

一次掘削工事(継続)

一次掘削工事(継続)

平成30年7月21日~平成30年7月27日

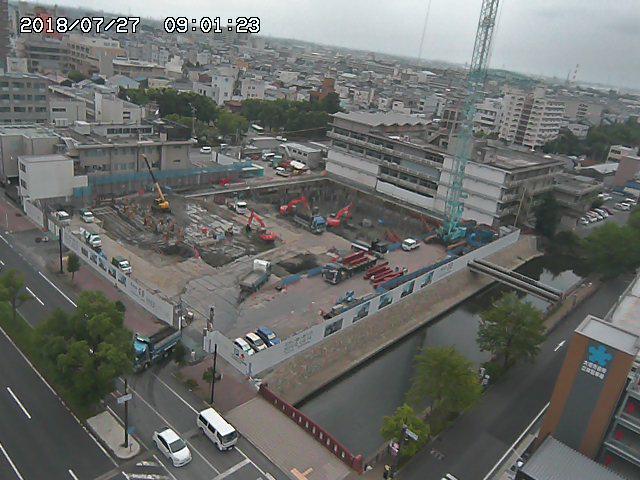

全景(平成30年7月27日撮影)

全景(平成30年7月27日撮影)

薬液注入工事(継続)

薬液注入工事(継続)

一次掘削工事(継続)

一次掘削工事(継続)

平成30年7月14日~平成30年7月20日

全景(平成30年7月20日撮影)

全景(平成30年7月20日撮影)

薬液注入工事(継続)

薬液注入工事(継続)

一次掘削工事(継続)

一次掘削工事(継続)

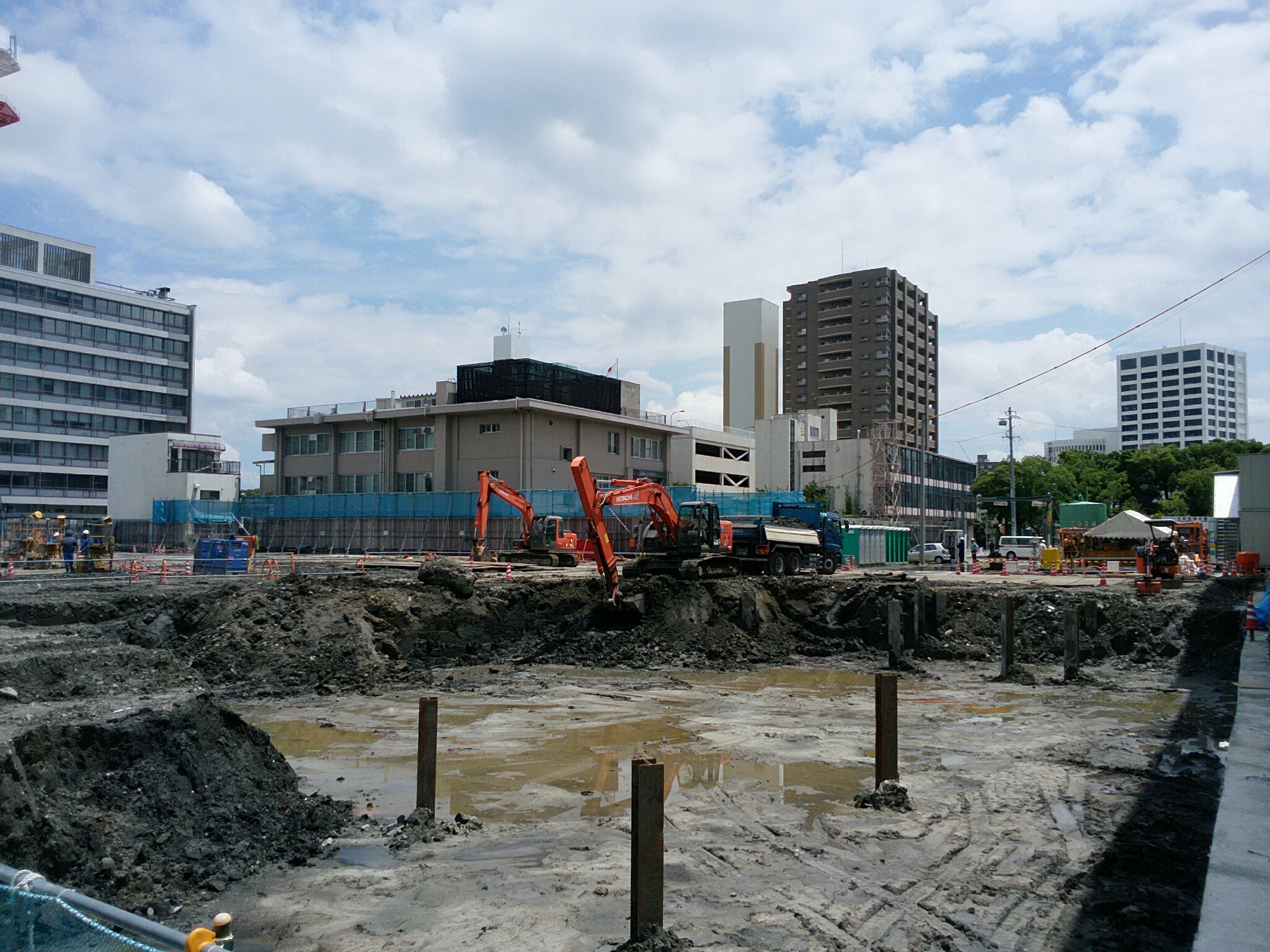

平成30年7月7日~平成30年7月13日

全景(平成30年7月13日撮影)

全景(平成30年7月13日撮影)

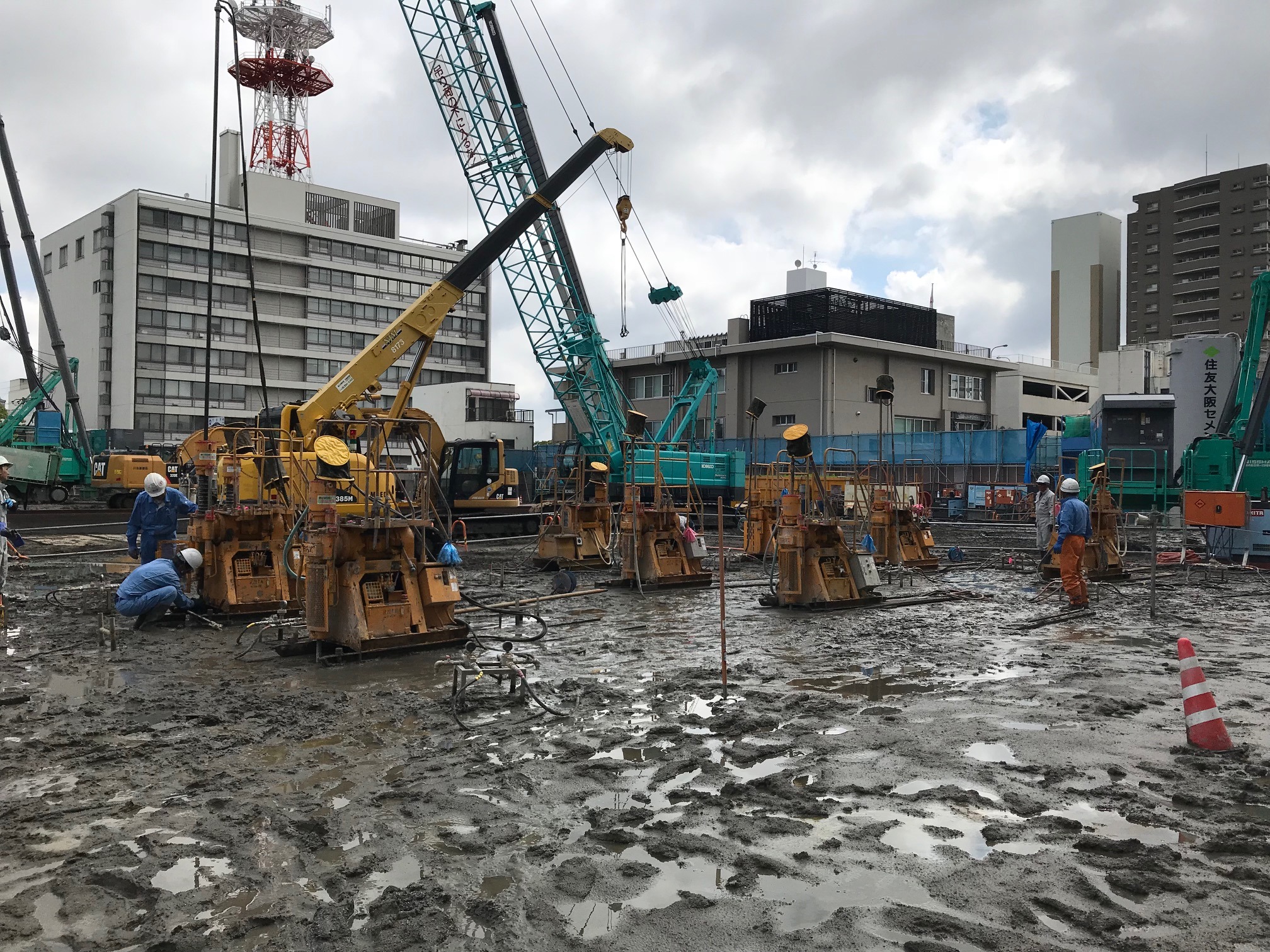

薬液注入工事(継続)

薬液注入工事(継続)

一次掘削工事(継続)

一次掘削工事(継続)

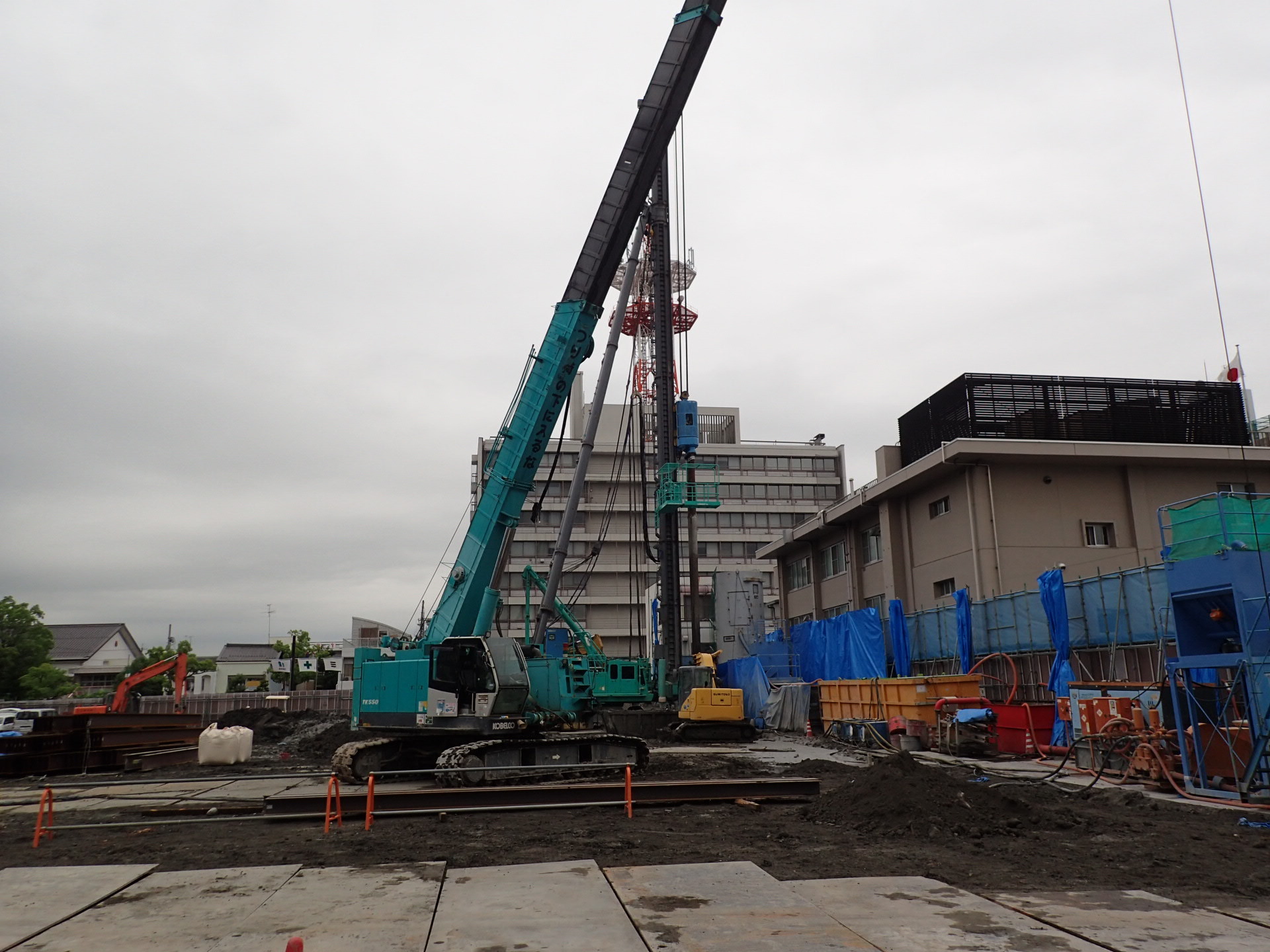

平成30年6月30日~平成30年7月6日

全景(平成30年7月6日撮影)

全景(平成30年7月6日撮影)

薬液注入工事(継続)

薬液注入工事(継続)

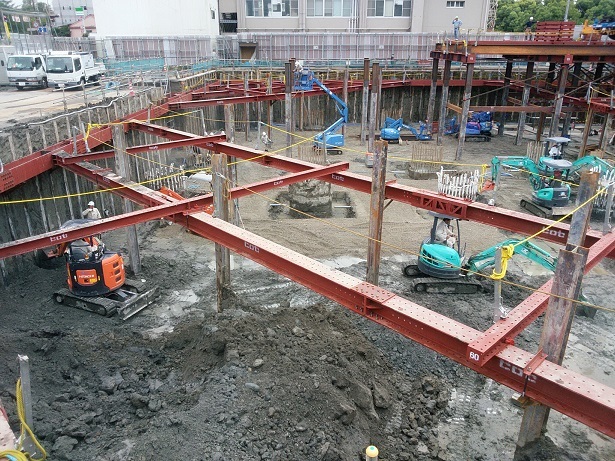

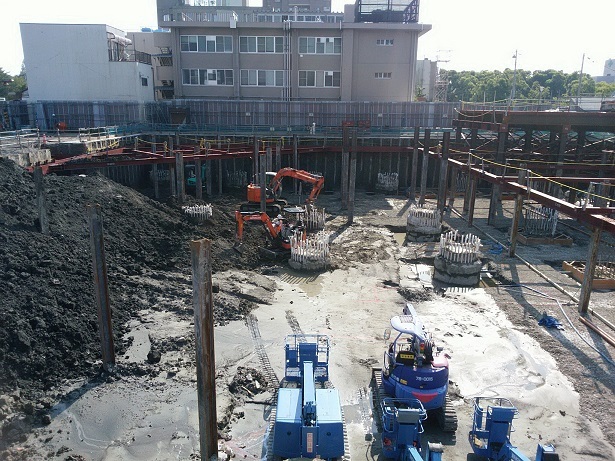

一次掘削工事(開始)

一次掘削工事(開始)

平成30年6月23日~平成30年6月29日

全景(平成30年6月29日撮影)

全景(平成30年6月29日撮影)

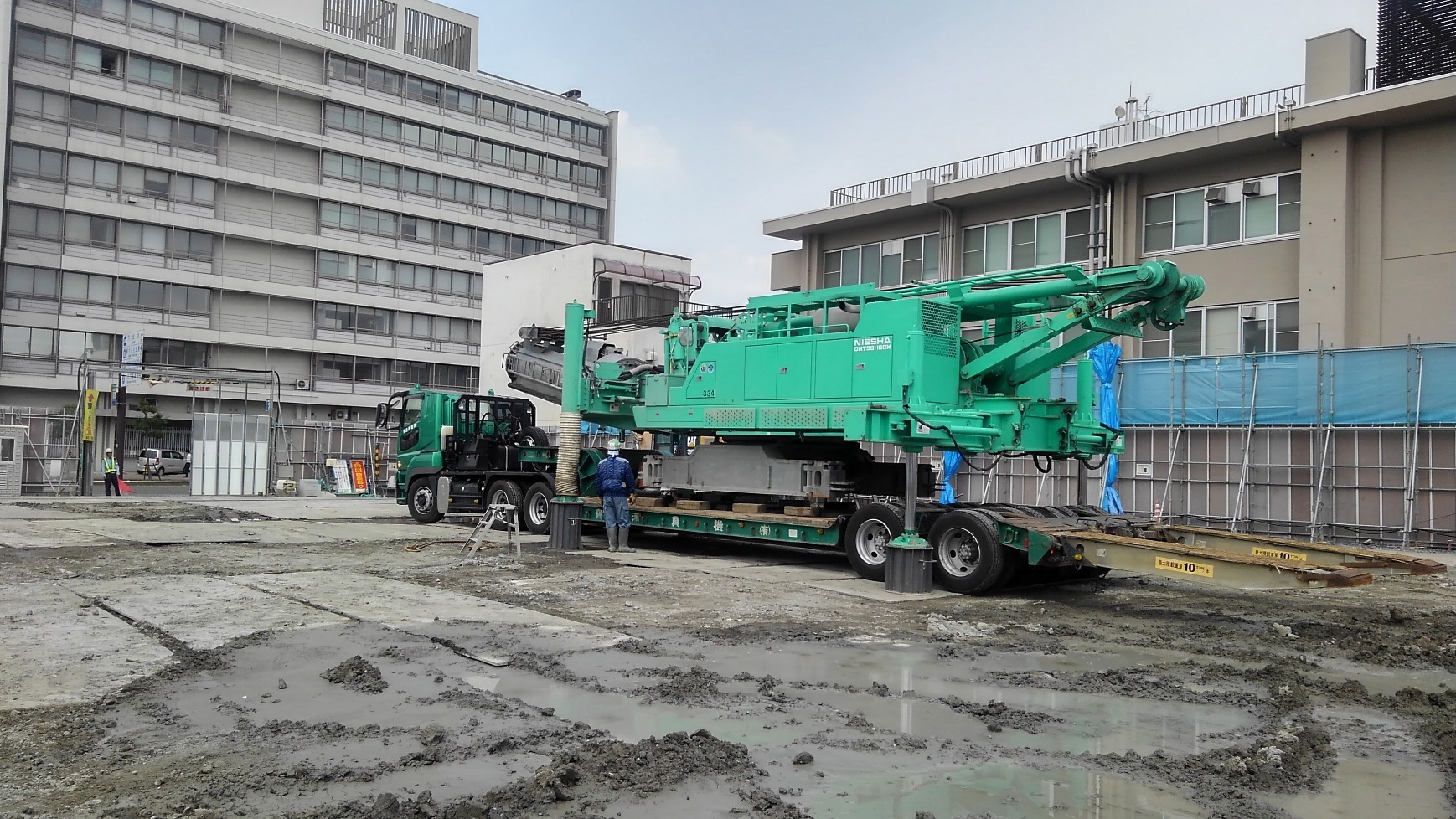

土留め工事重機搬出

土留め工事重機搬出

薬液注入工事(継続)

薬液注入工事(継続)

平成30年6月16日~平成30年6月22日

全景(平成30年6月22日撮影)

全景(平成30年6月22日撮影)

土留め工事(継続)

土留め工事(継続)

薬液注入工事(継続)

薬液注入工事(継続)

平成30年6月9日~平成30年6月15日

全景(平成30年6月15日撮影)

全景(平成30年6月15日撮影)

土留め工事(継続)

土留め工事(継続)

薬液注入工事(継続)

薬液注入工事(継続)

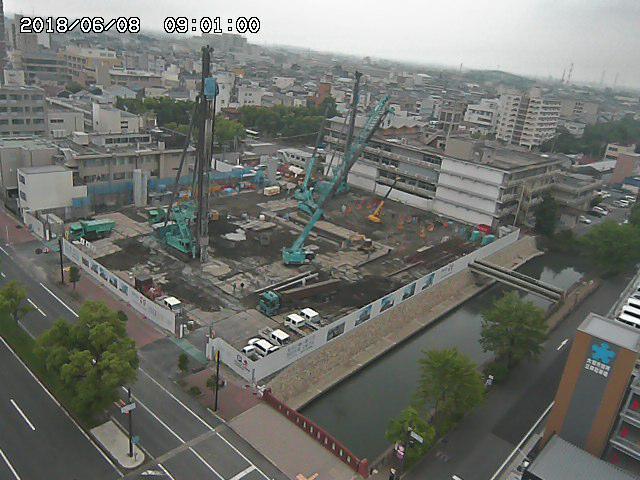

平成30年6月2日~平成30年6月8日

全景(平成30年6月8日撮影)

全景(平成30年6月8日撮影)

土留め工事(継続)

土留め工事(継続)

薬液注入工事(継続)

薬液注入工事(継続)

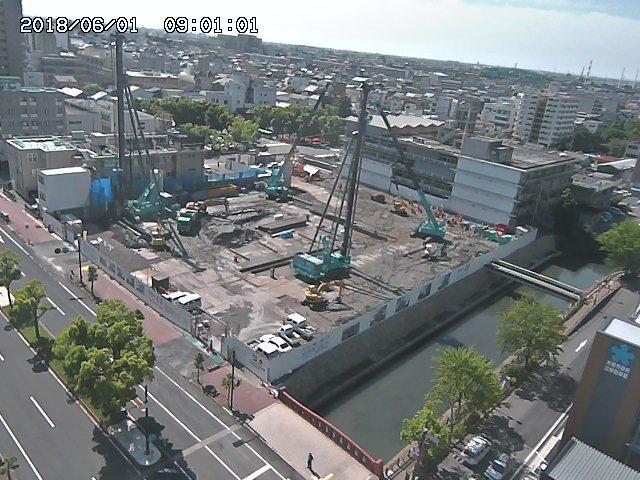

平成30年5月26日~平成30年6月1日

全景(平成30年6月1日撮影)

全景(平成30年6月1日撮影)

土留め工事(継続)

土留め工事(継続)

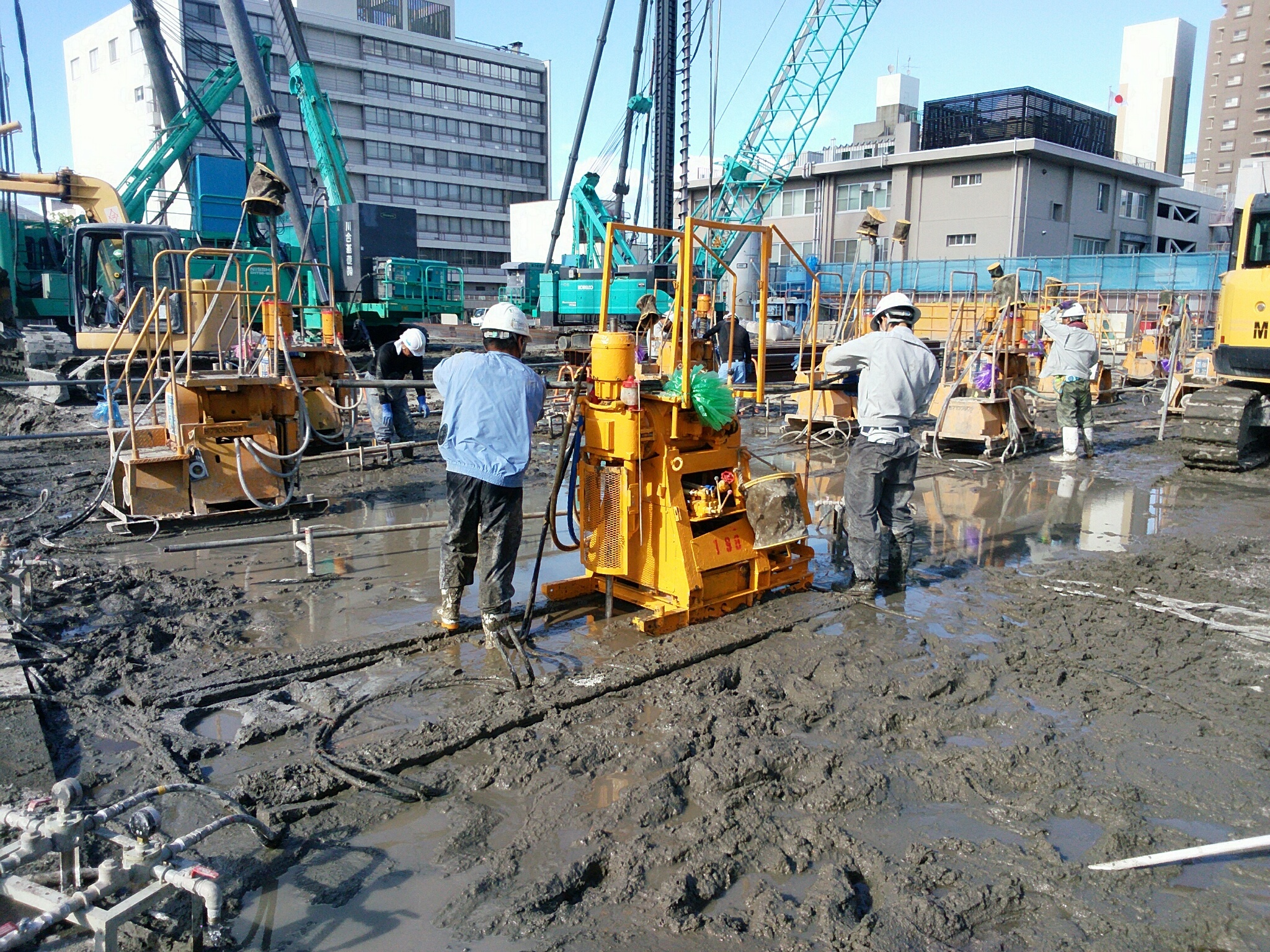

薬液注入工事(開始)

薬液注入工事(開始)

平成30年5月19日~平成30年5月25日

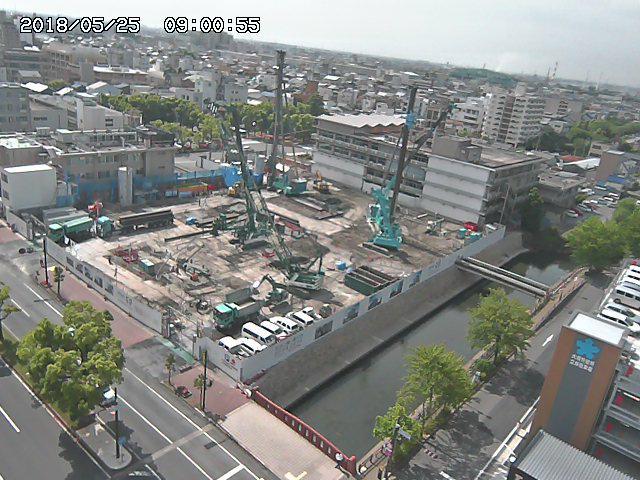

全景(平成30年5月25日撮影)

全景(平成30年5月25日撮影)

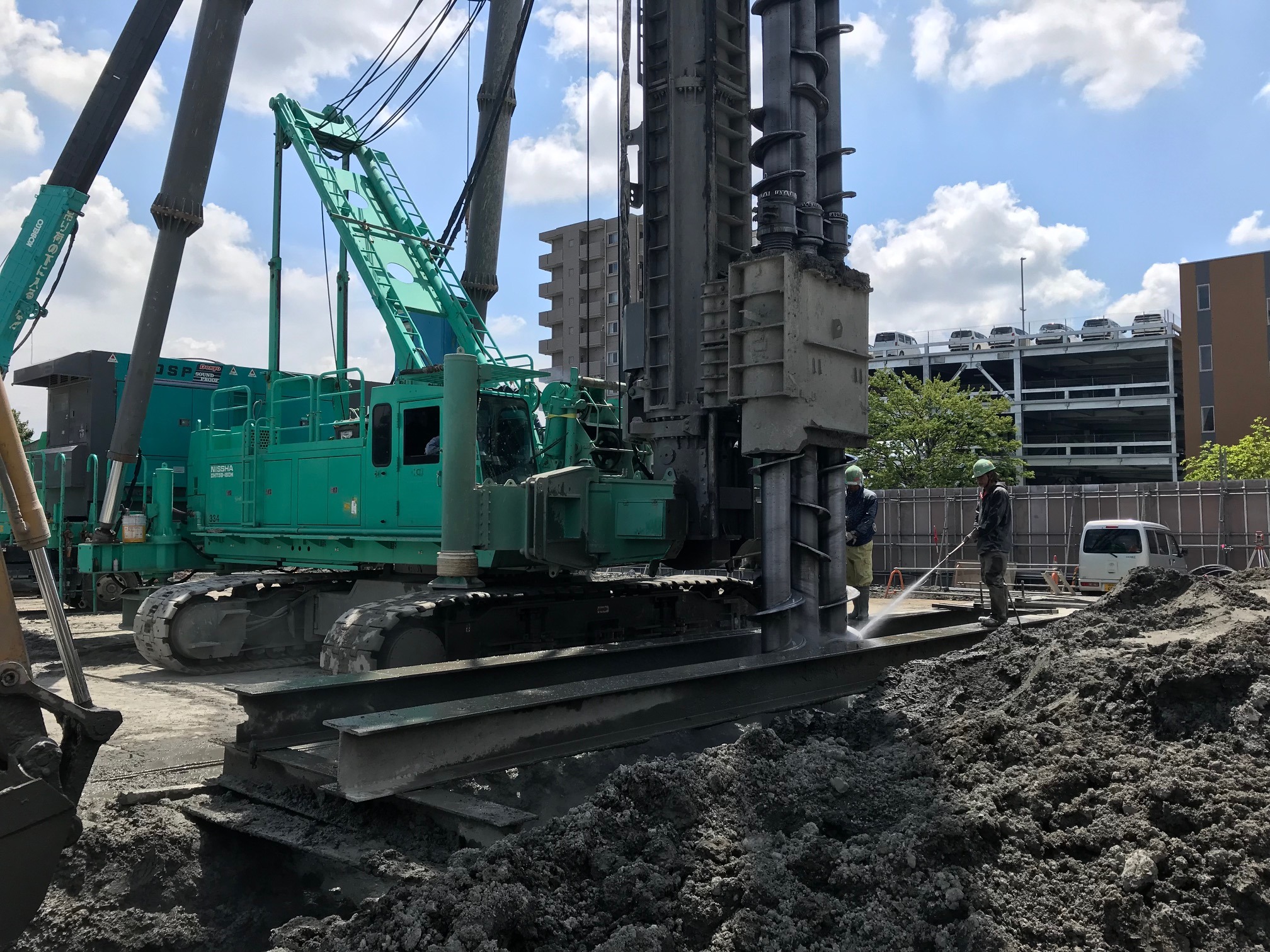

本体杭施工(継続)

本体杭施工(継続)

土留め工事(継続)

土留め工事(継続)

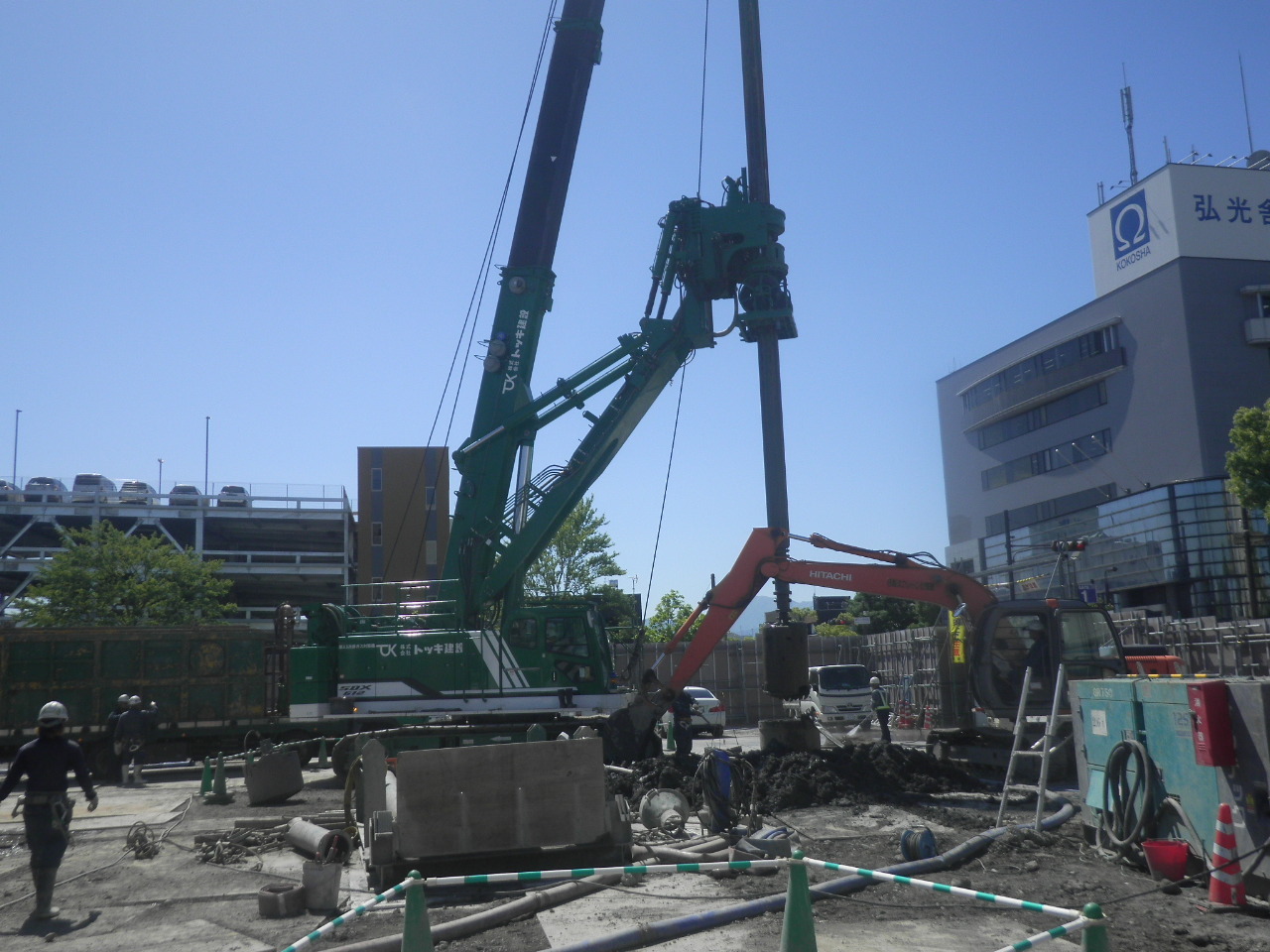

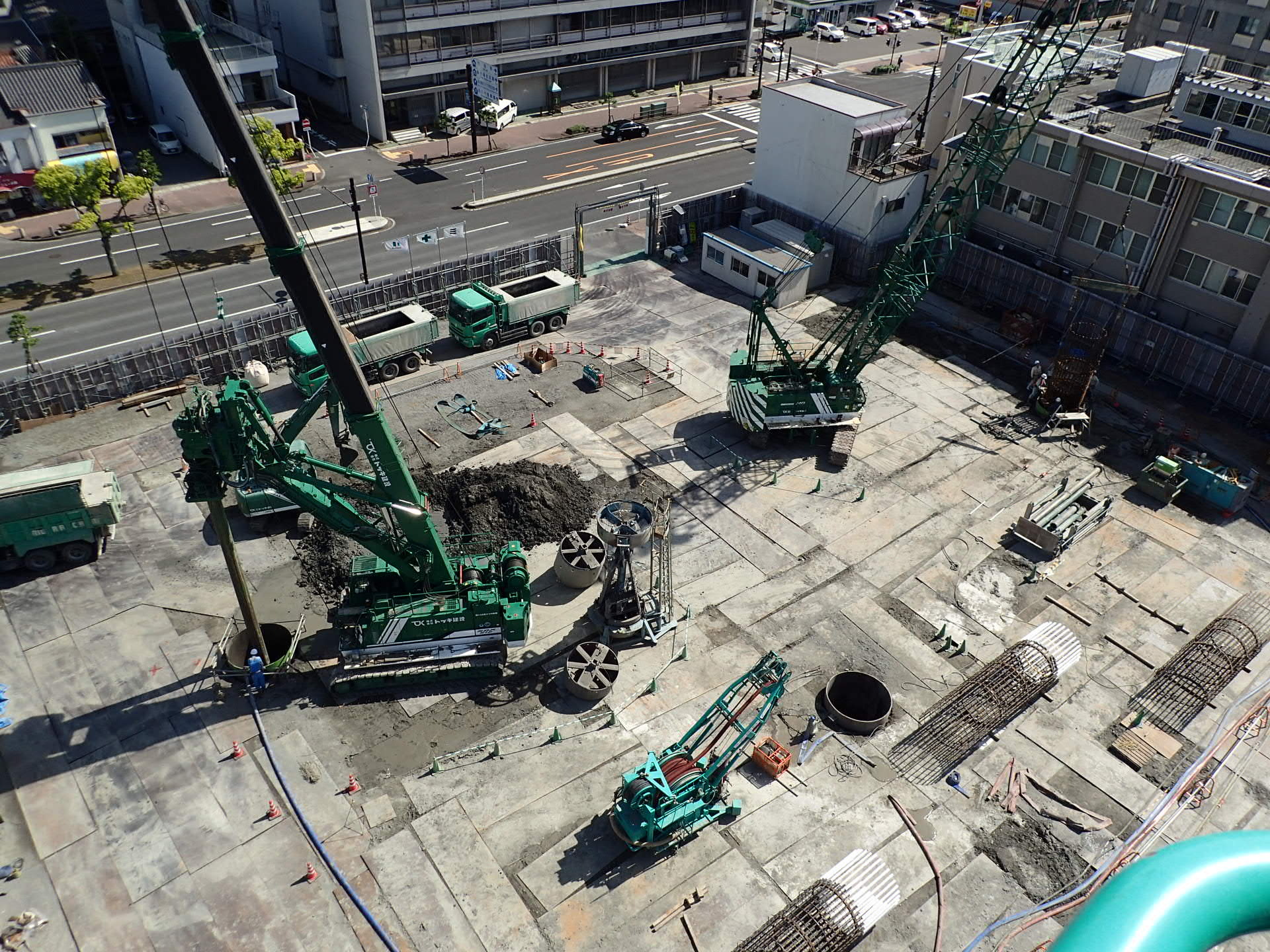

平成30年5月12日~平成30年5月18日

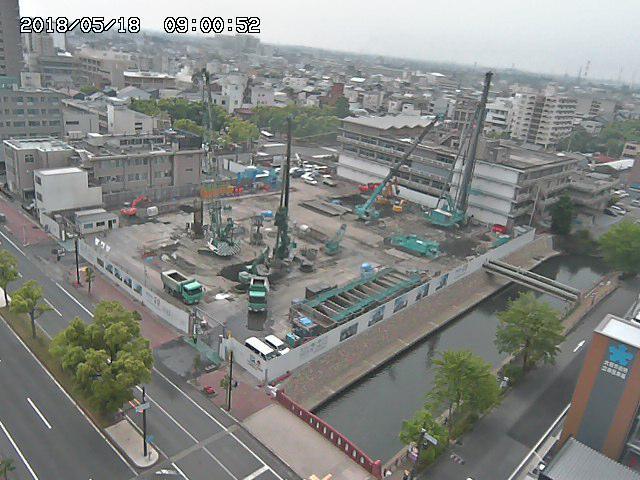

全景(平成30年5月18日撮影)

全景(平成30年5月18日撮影)

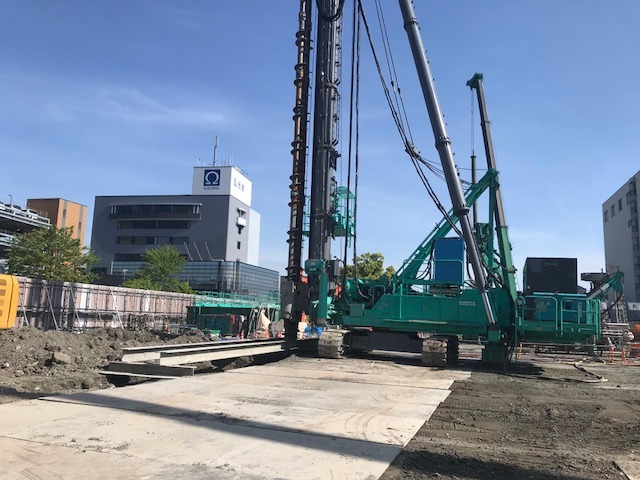

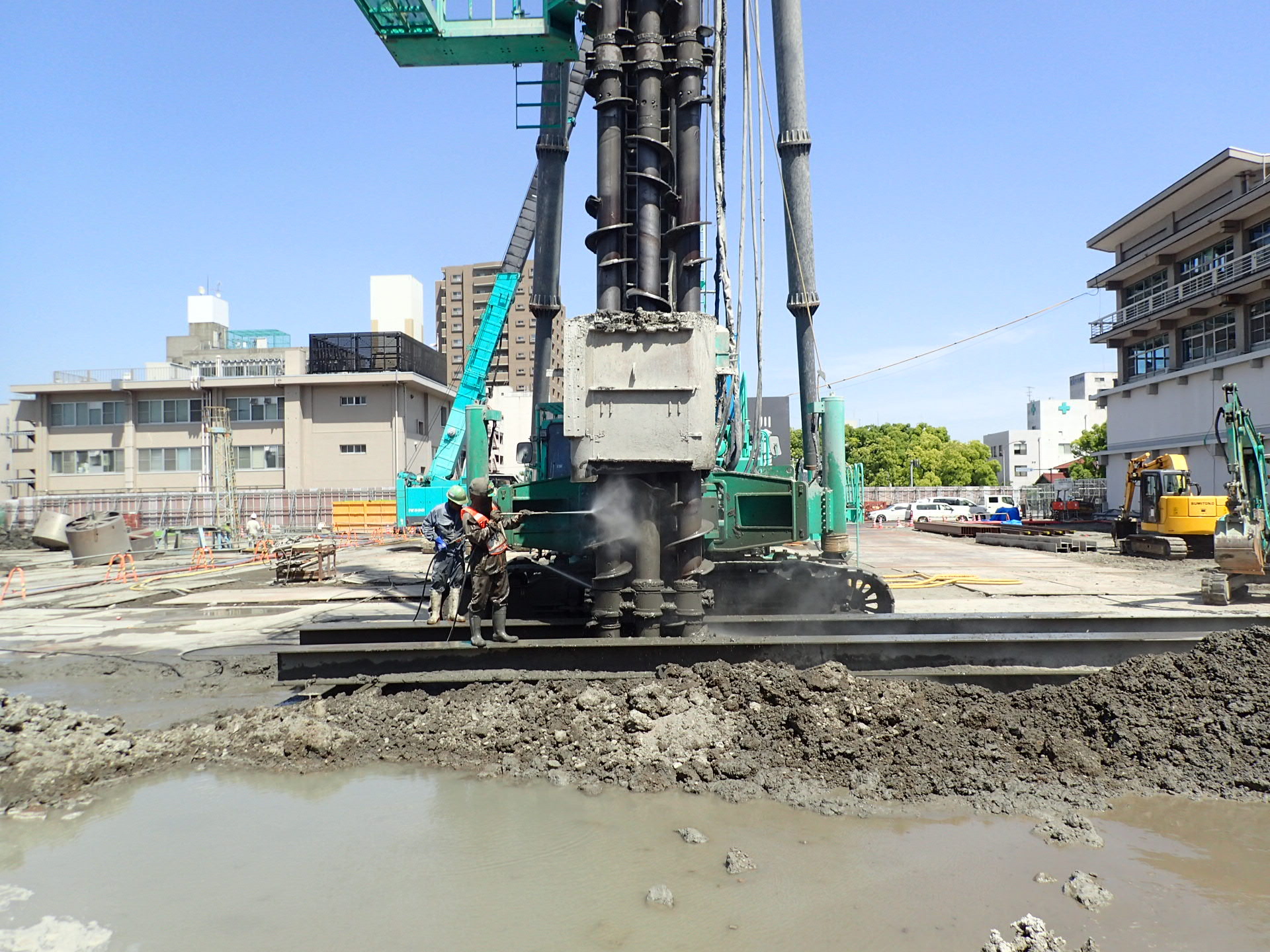

本体杭施工(継続)

本体杭施工(継続)

土留め工事(継続)

土留め工事(継続)

平成30年4月28日~平成30年5月11日

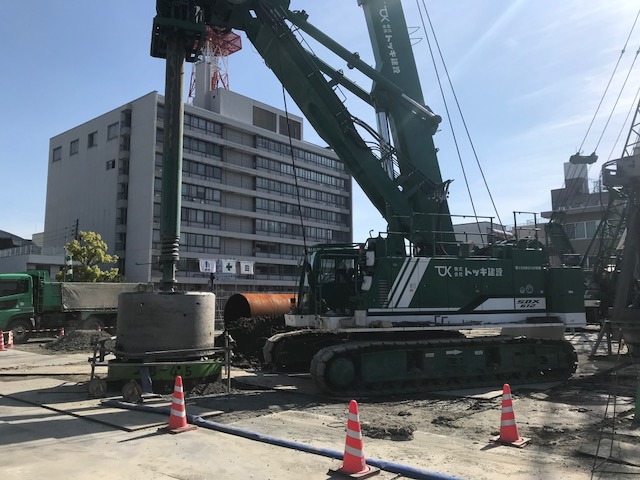

全景(平成30年5月11日撮影)

全景(平成30年5月11日撮影)

本体杭施工(継続)

本体杭施工(継続)

土留め工事(開始)

土留め工事(開始)

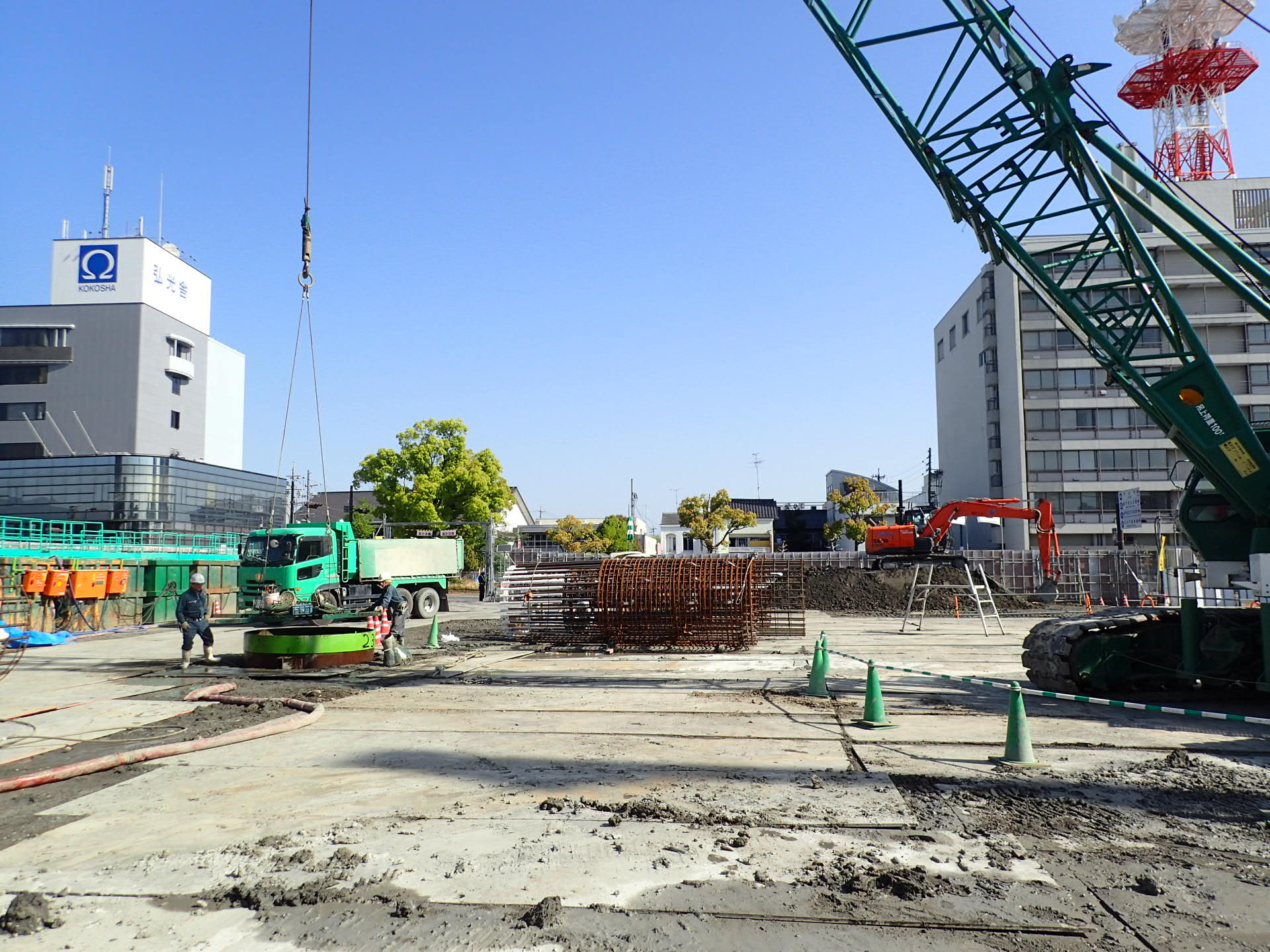

平成30年4月21日~平成30年4月27日

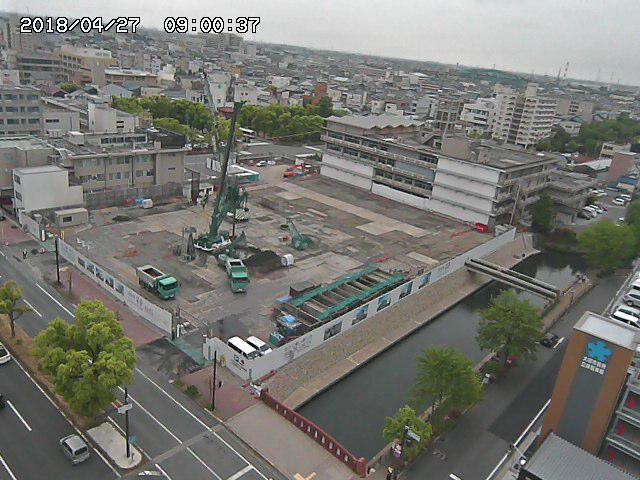

全景(平成30年4月27日撮影)

全景(平成30年4月27日撮影)

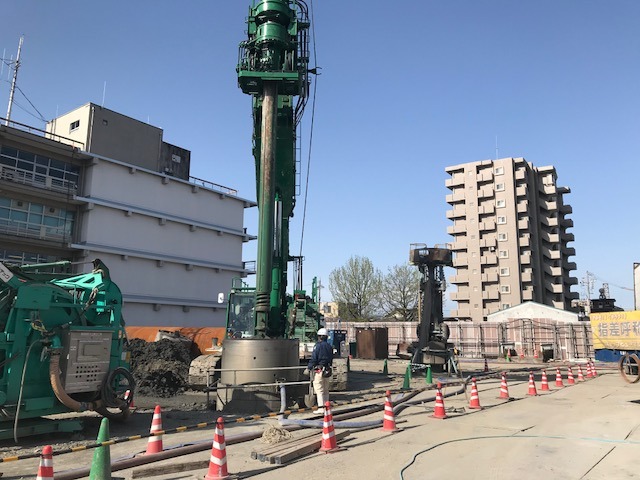

本体杭施工(継続)

本体杭施工(継続)

仮囲い改修(北、西、東面)

仮囲い改修(北、西、東面)

平成30年4月14日~平成30年4月20日

全景(平成30年4月20日撮影)

全景(平成30年4月20日撮影)

砂杭重機解体

砂杭重機解体

本体杭施工(継続)

本体杭施工(継続)

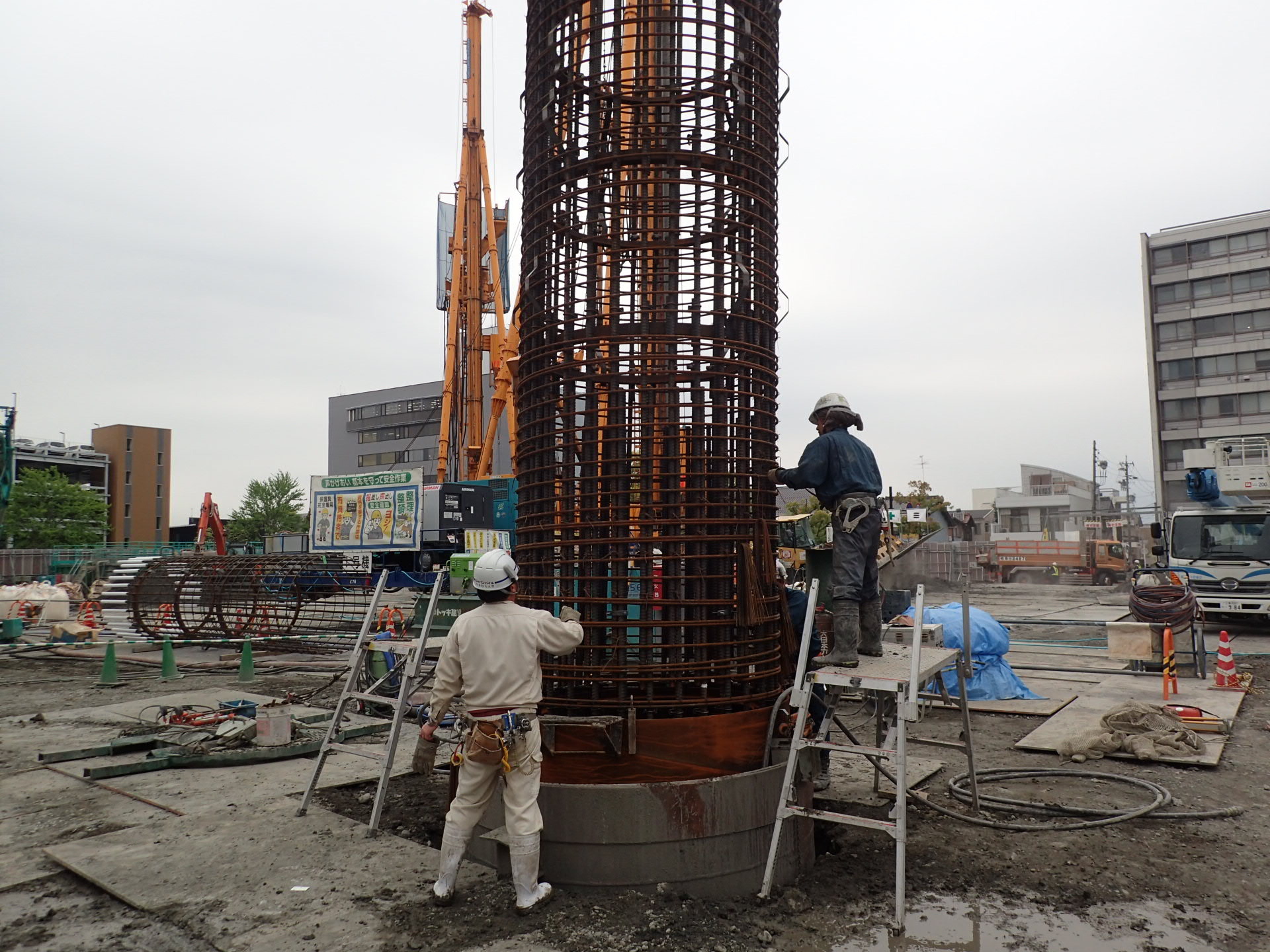

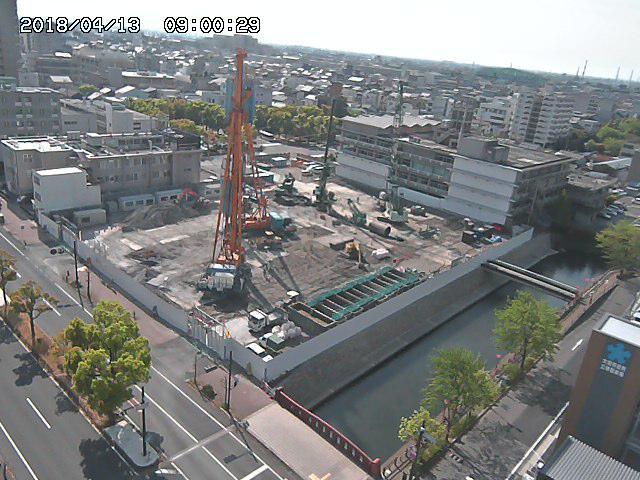

平成30年4月7日~平成30年4月13日

全景(平成30年4月13日撮影)

全景(平成30年4月13日撮影)

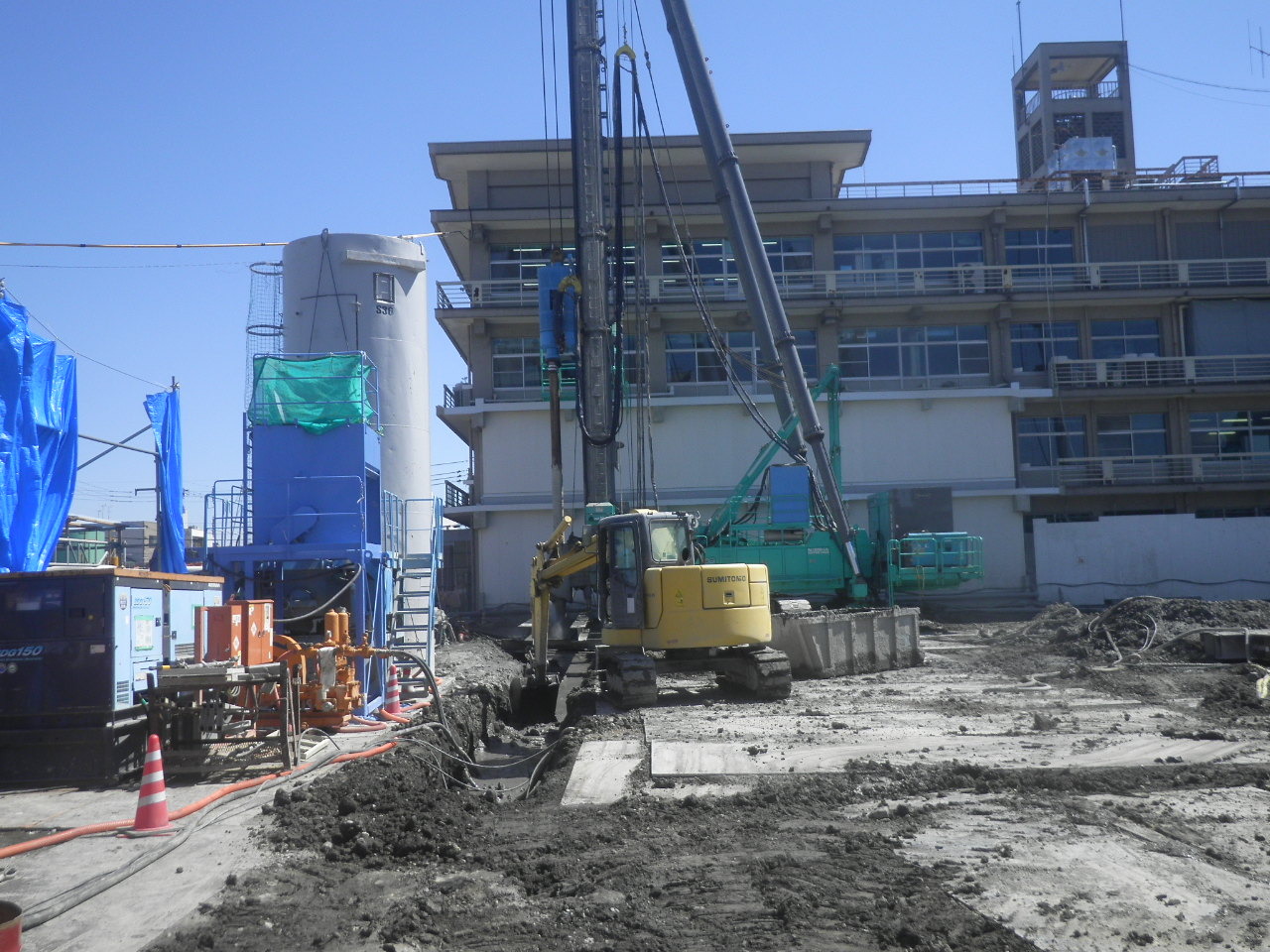

砂杭施工(継続)

砂杭施工(継続)

本体杭施工(継続)

本体杭施工(継続)

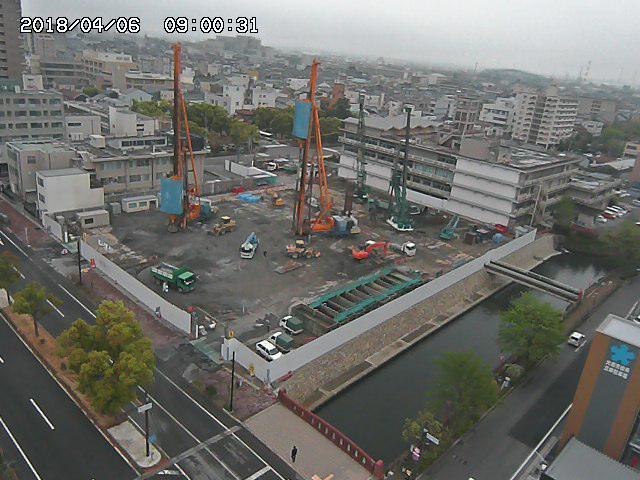

平成30年3月31日~平成30年4月6日

全景(平成30年4月6日撮影)

全景(平成30年4月6日撮影)

砂杭施工(継続)

砂杭施工(継続)

本体杭施工(継続)

本体杭施工(継続)

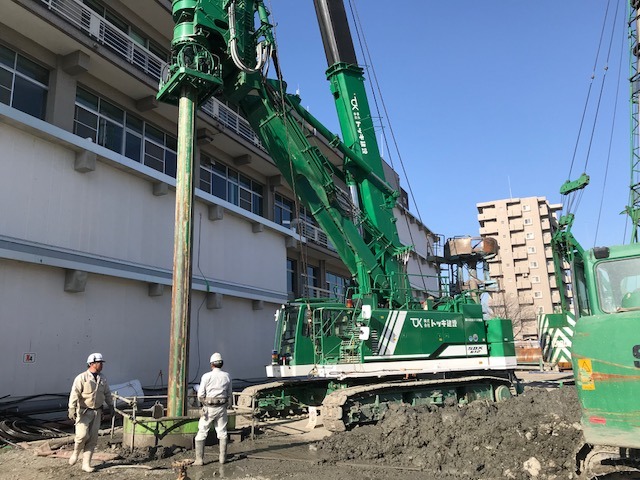

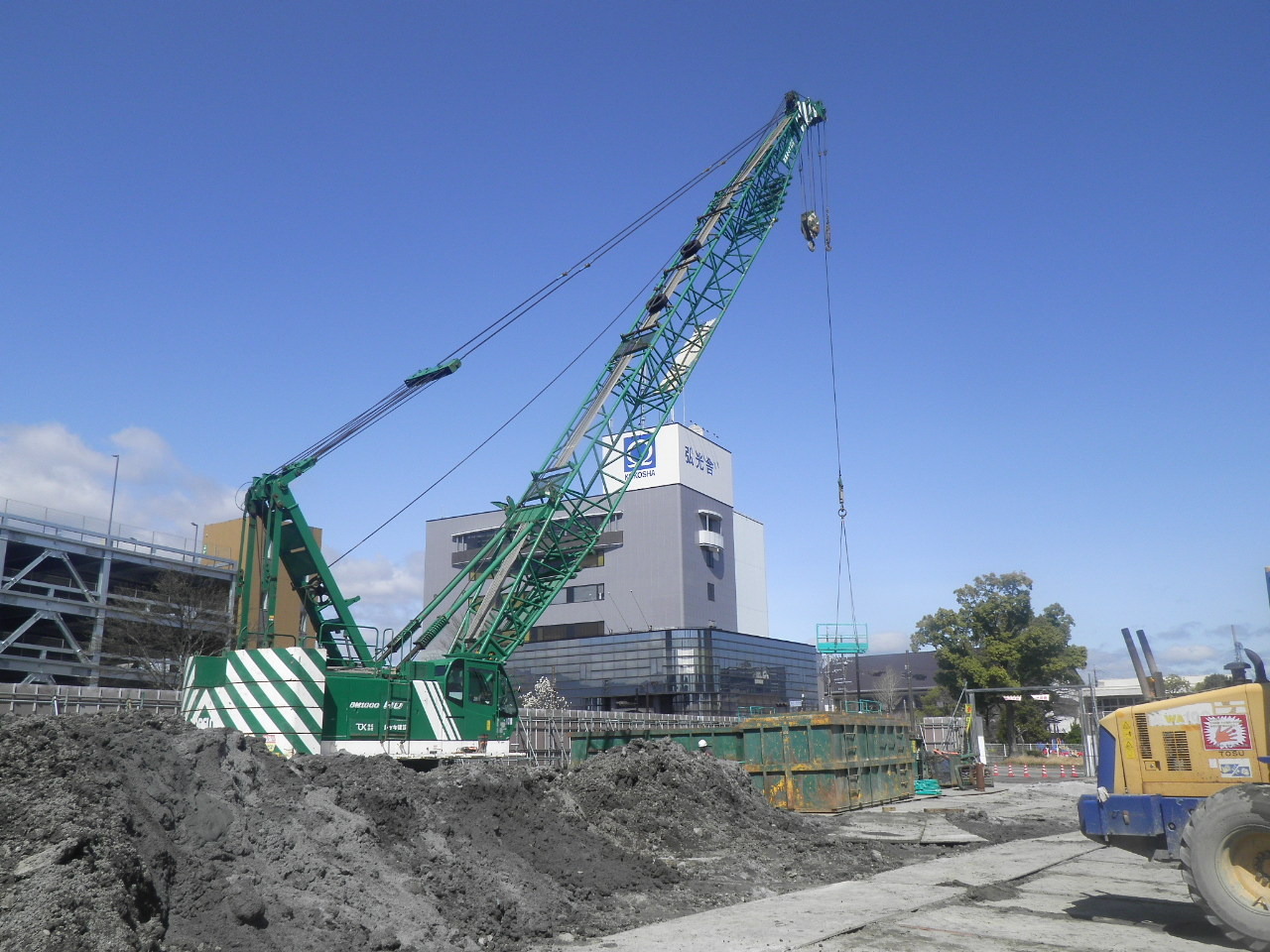

平成30年3月24日~平成30年3月30日

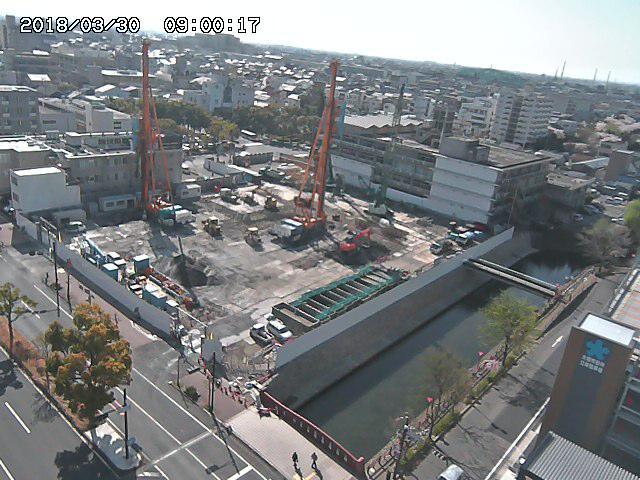

全景(平成30年3月30日撮影)

全景(平成30年3月30日撮影)

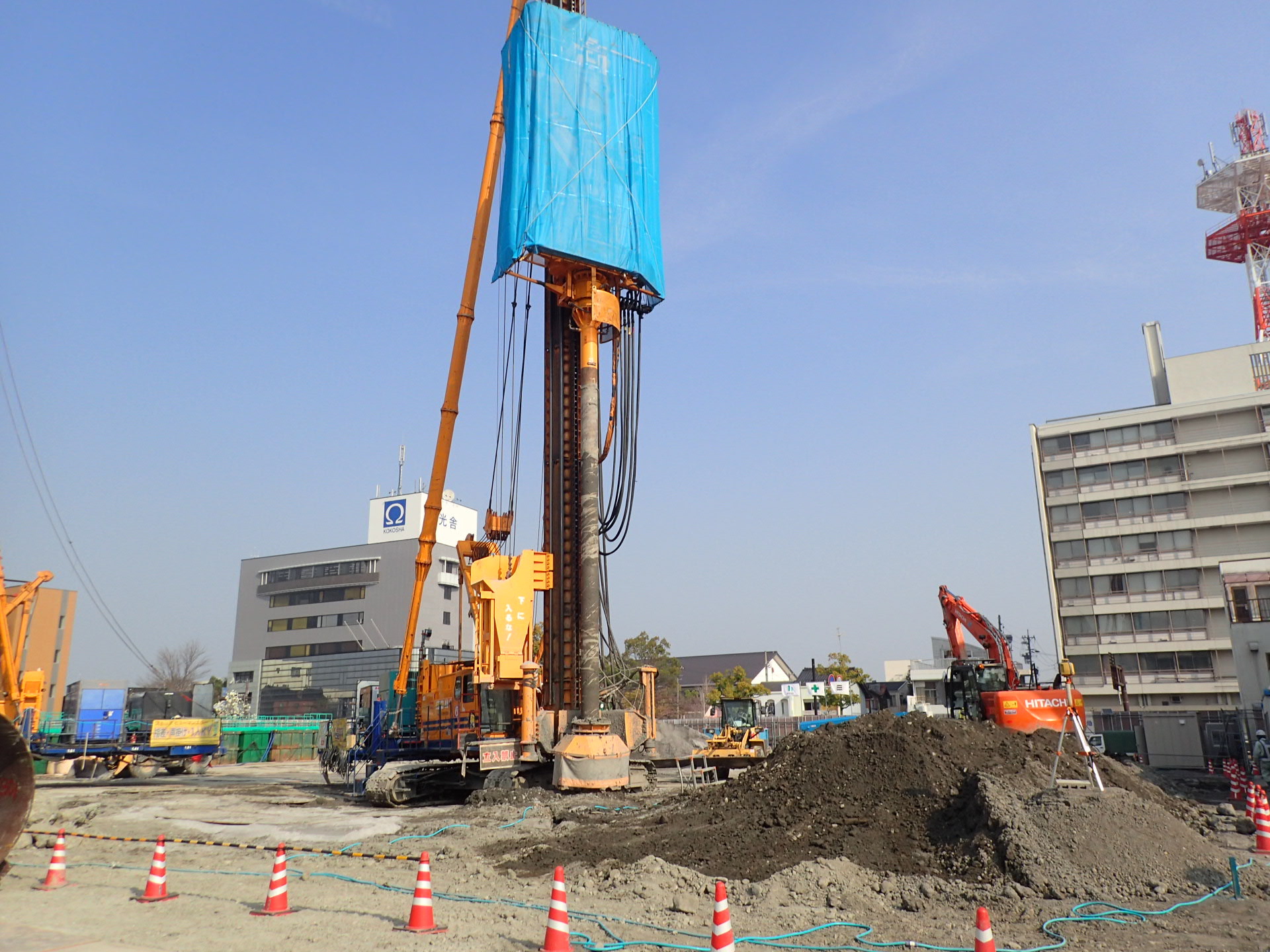

砂杭施工(継続)

砂杭施工(継続)

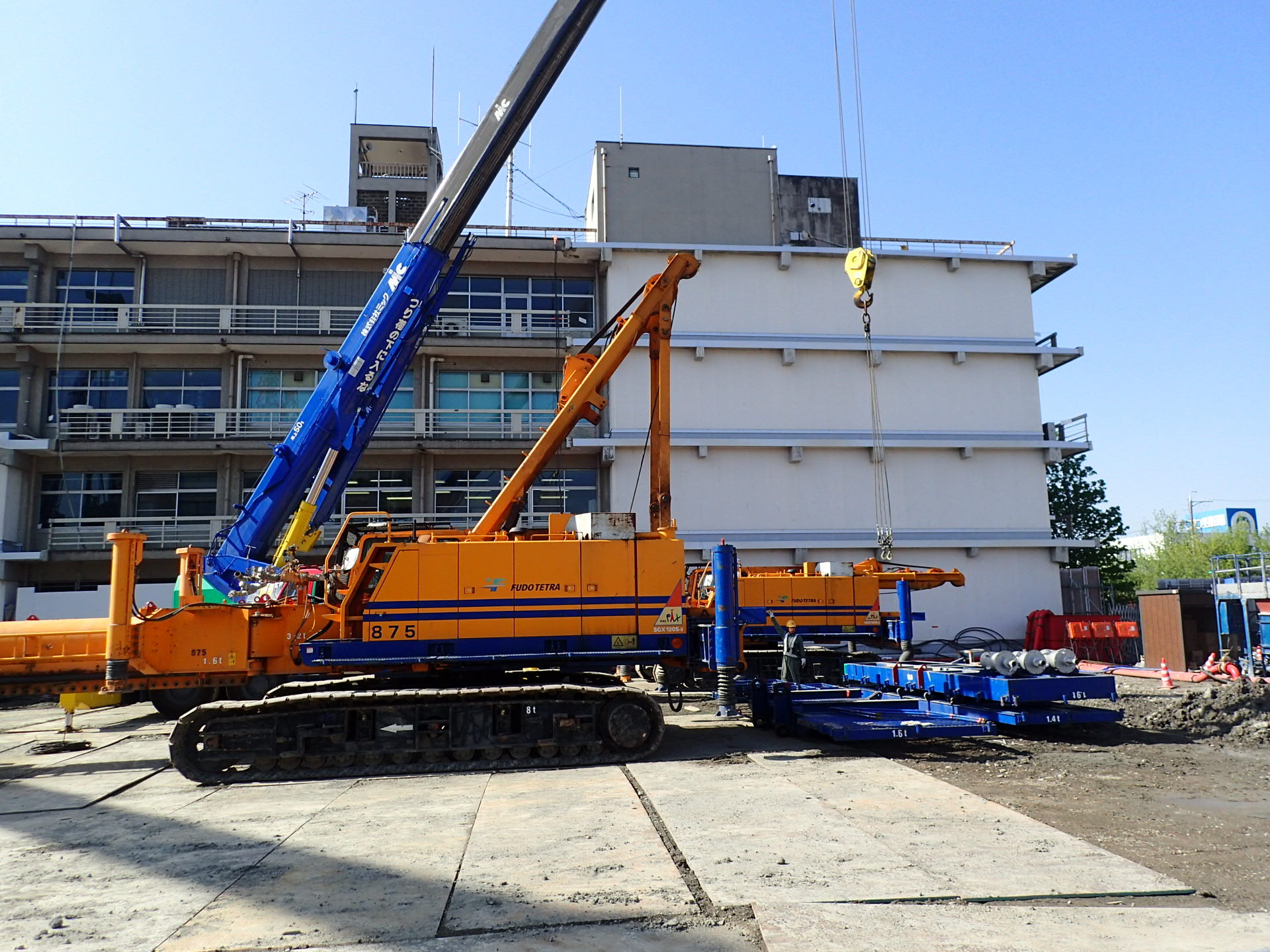

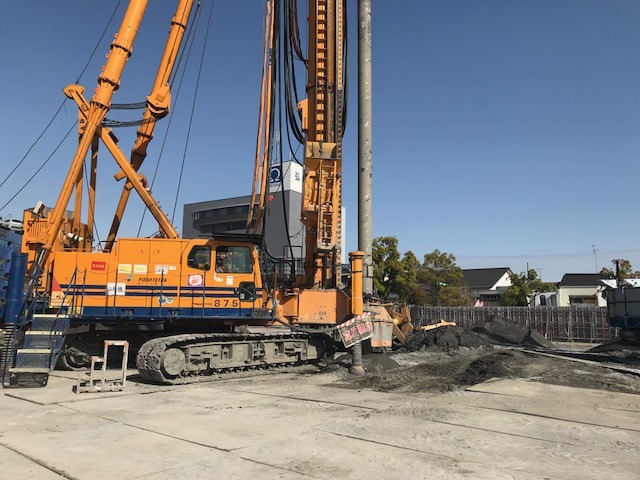

本体杭施工(開始)

本体杭施工(開始)

平成30年3月17日~平成30年3月23日

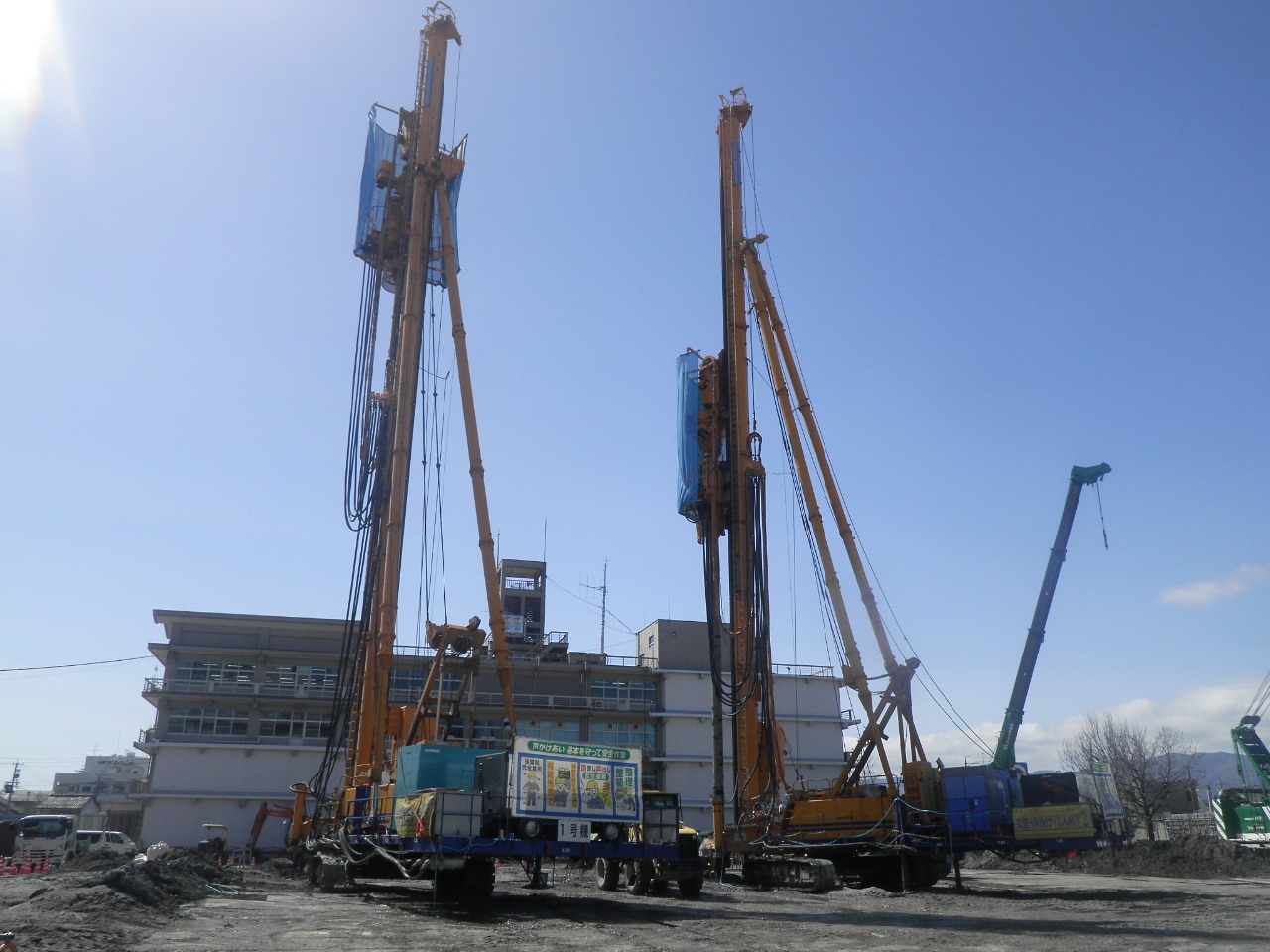

全景(平成30年3月23日撮影)

全景(平成30年3月23日撮影)

砂杭施工(継続)

砂杭施工(継続)

本体杭施工準備

本体杭施工準備

平成30年3月10日~平成30年3月16日

全景(平成30年3月16日撮影)

全景(平成30年3月16日撮影)

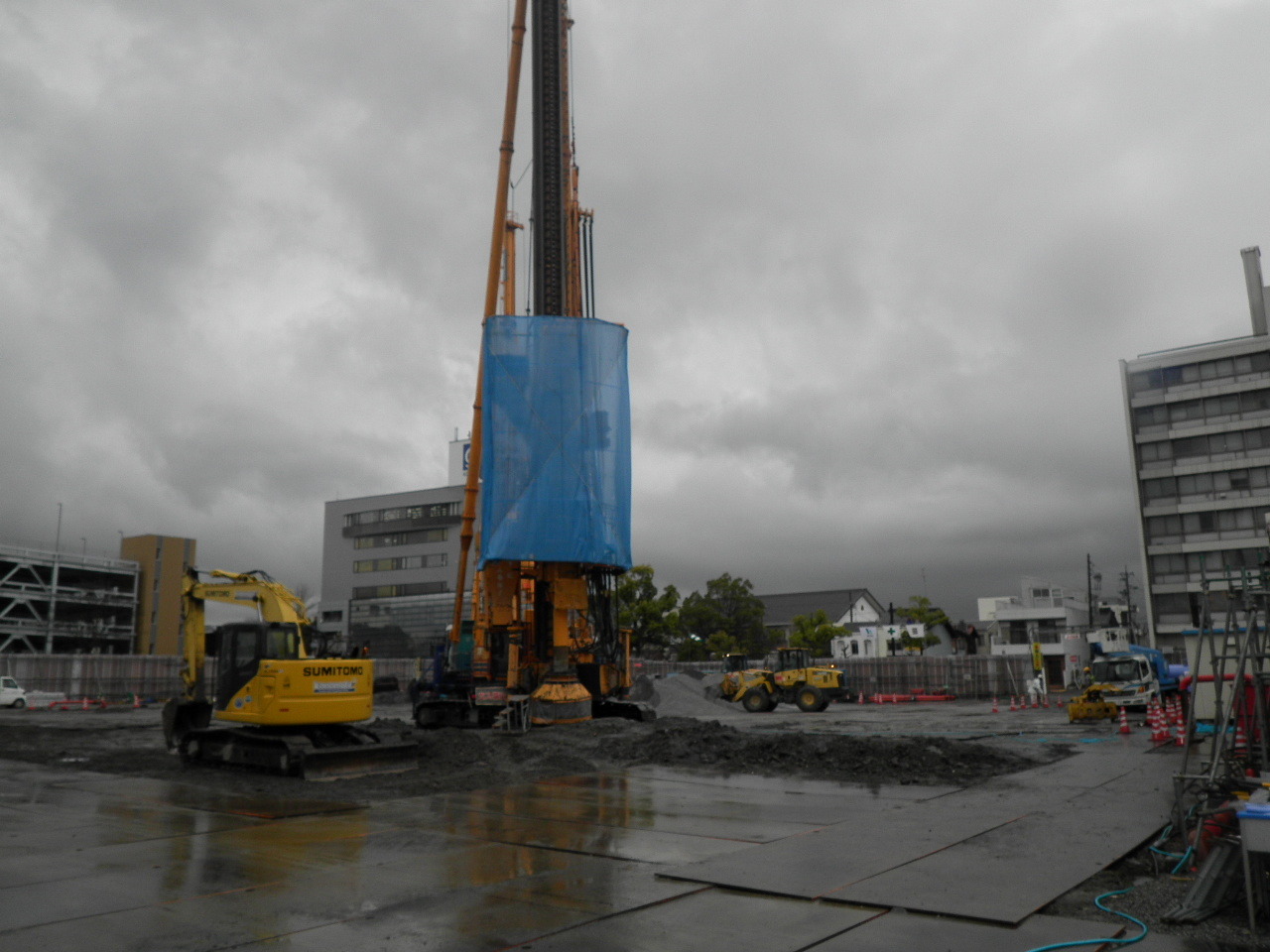

砂杭施工(継続)

砂杭施工(継続)

仮囲い設置(西側)

仮囲い設置(西側)

平成30年3月3日~平成30年3月9日

全景(平成30年3月9日撮影)

全景(平成30年3月9日撮影)

工事車両出入口整備(北側)

工事車両出入口整備(北側)

砂杭施工(継続)

砂杭施工(継続)

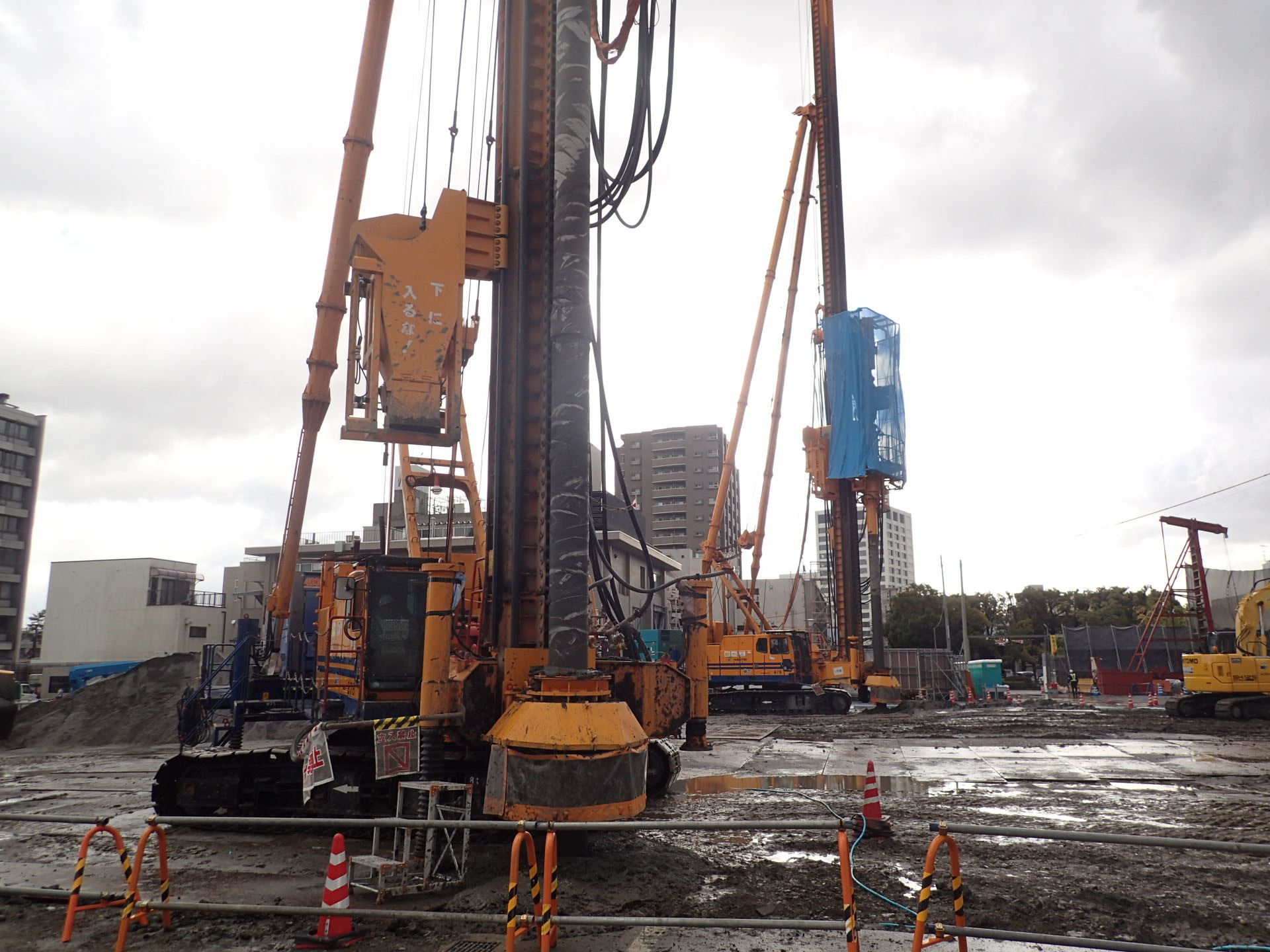

平成30年2月23日~平成30年3月2日

全景(平成30年3月2日撮影)

全景(平成30年3月2日撮影)

砂杭施工(継続)

砂杭施工(継続)

変位緩衝孔重機解体

変位緩衝孔重機解体

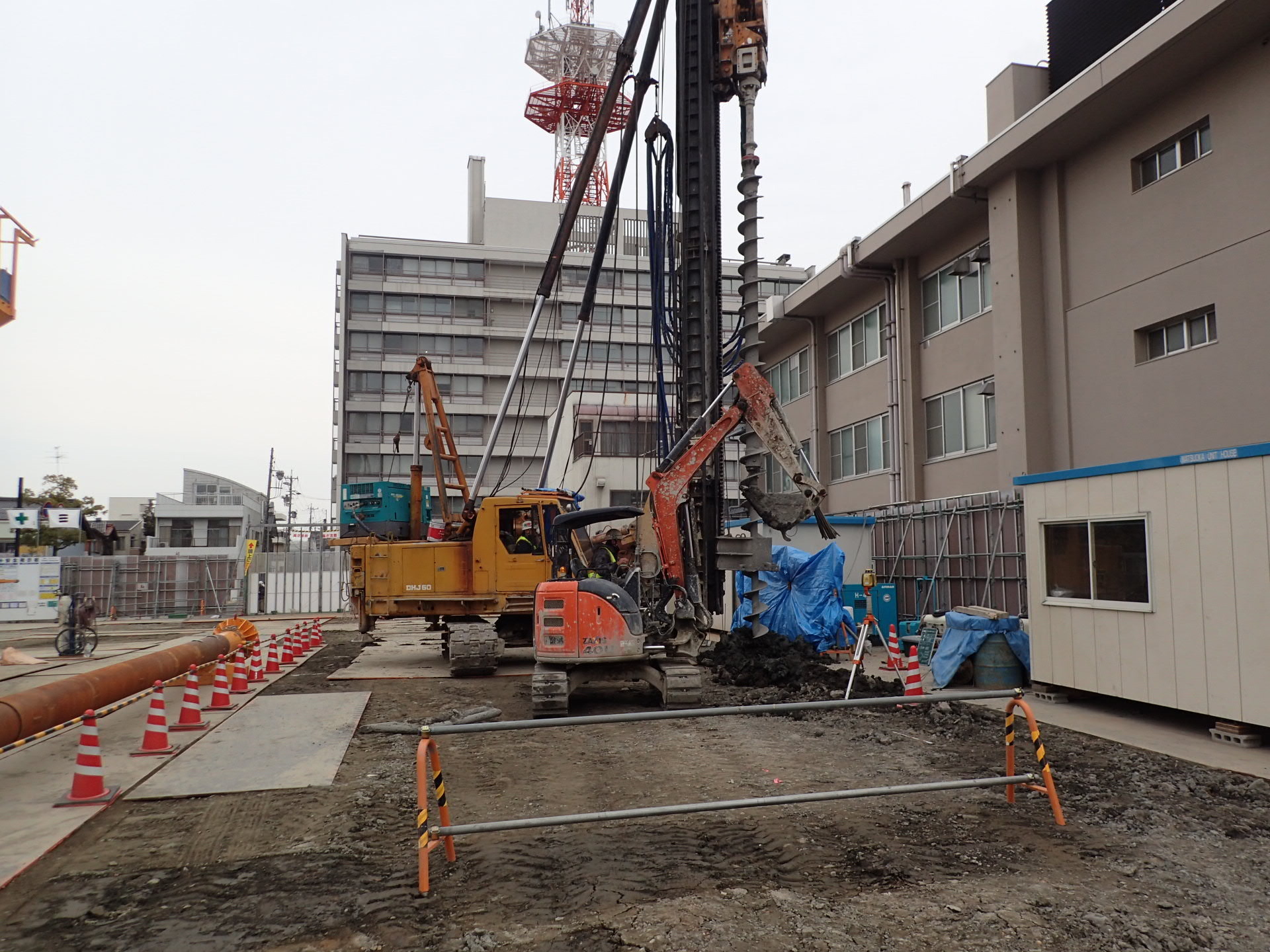

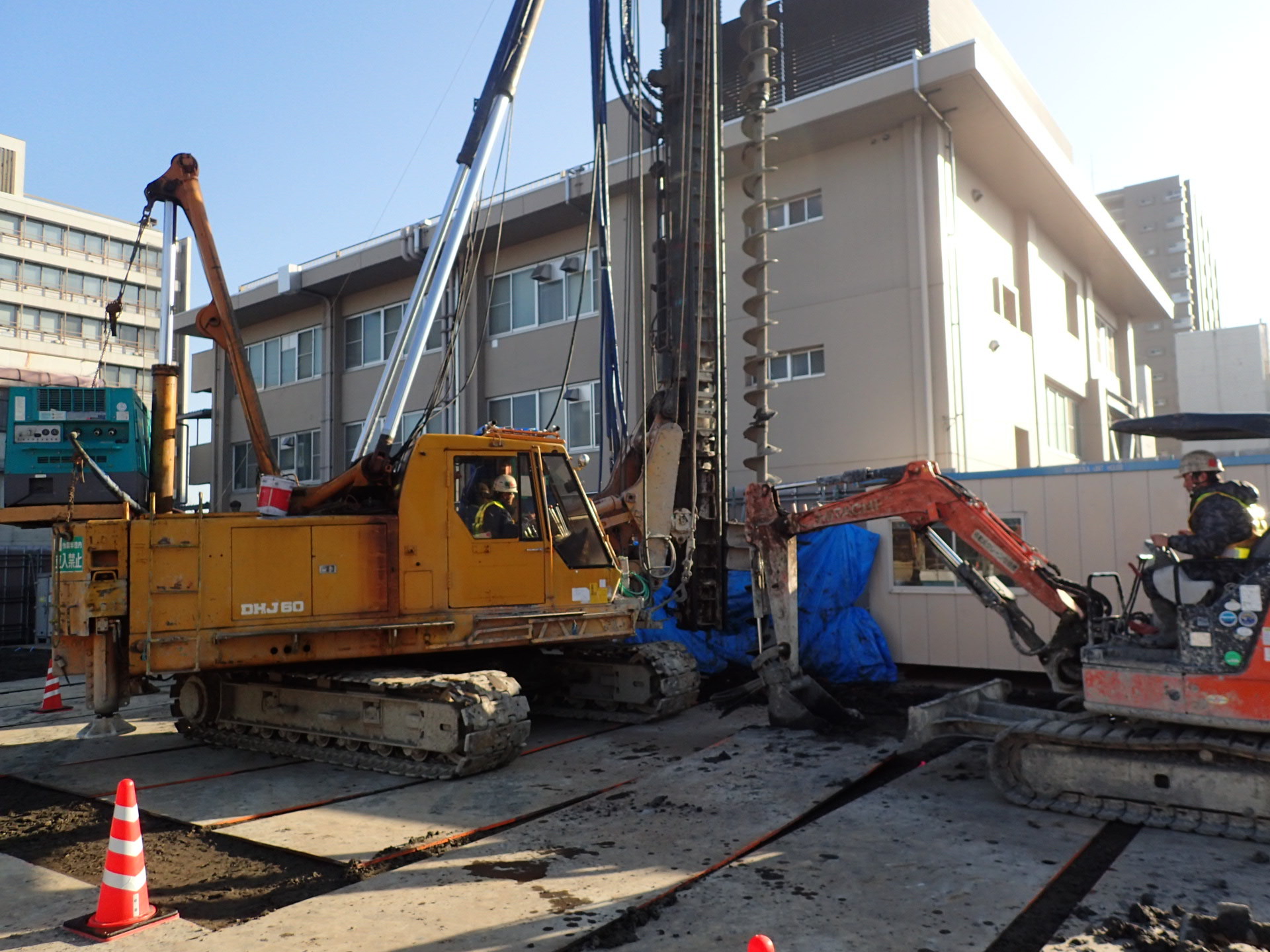

平成30年2月17日~平成30年2月23日

全景(平成30年2月23日撮影)

全景(平成30年2月23日撮影)

変位緩衝孔穿孔(継続)

変位緩衝孔穿孔(継続)

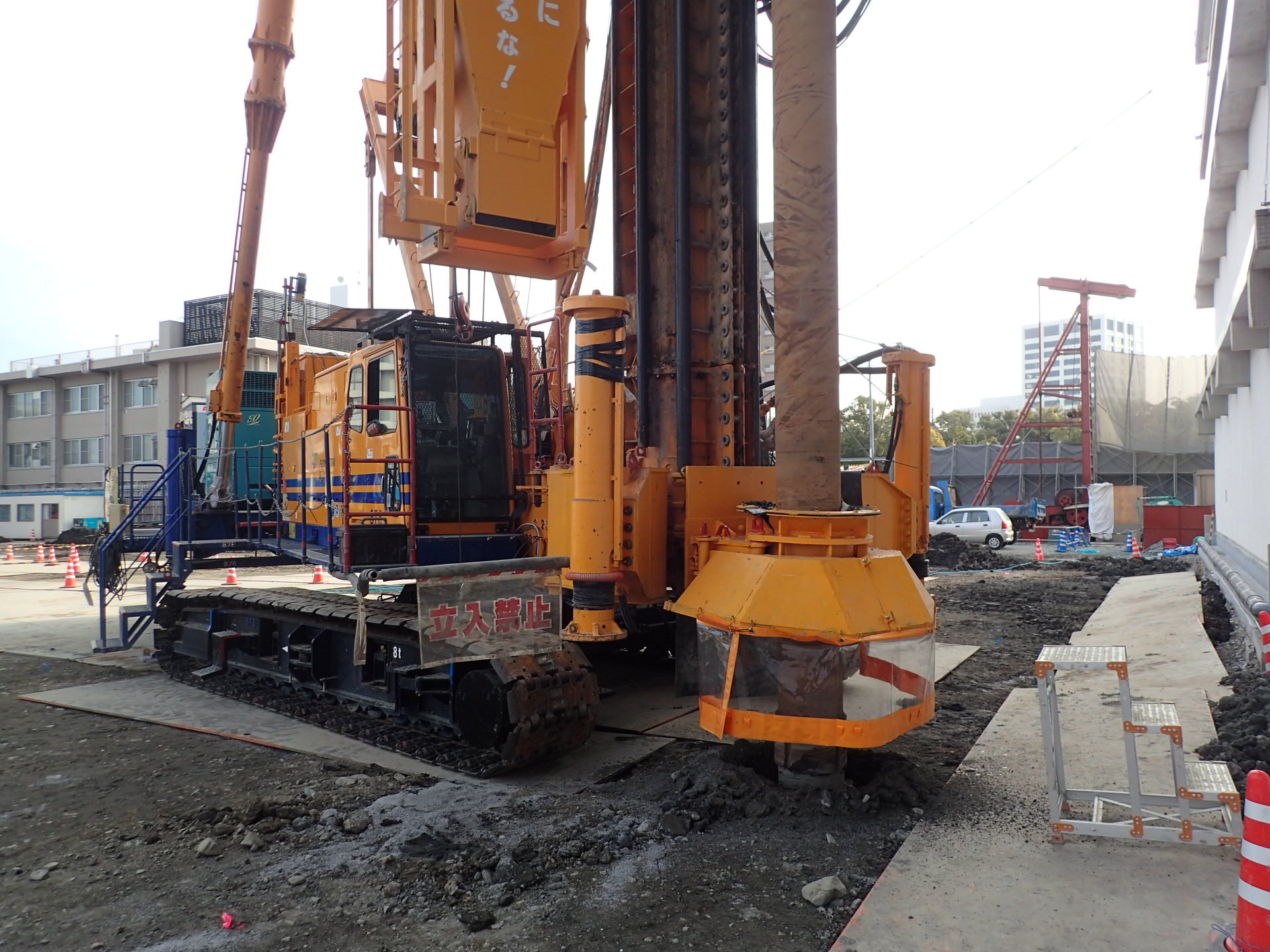

砂杭施工(開始)

砂杭施工(開始)

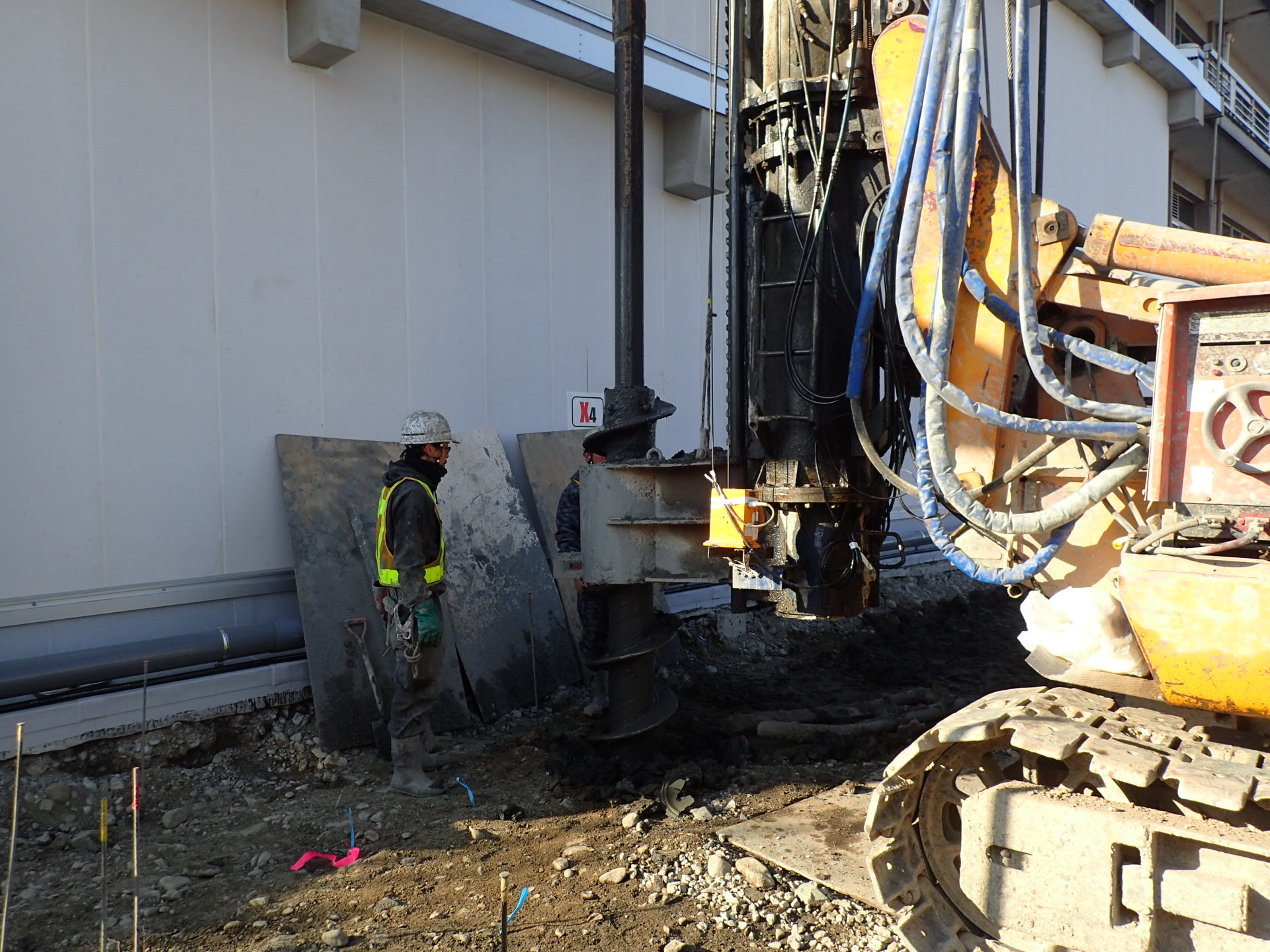

平成30年2月10日~平成30年2月16日

全景(平成30年2月16日撮影)

全景(平成30年2月16日撮影)

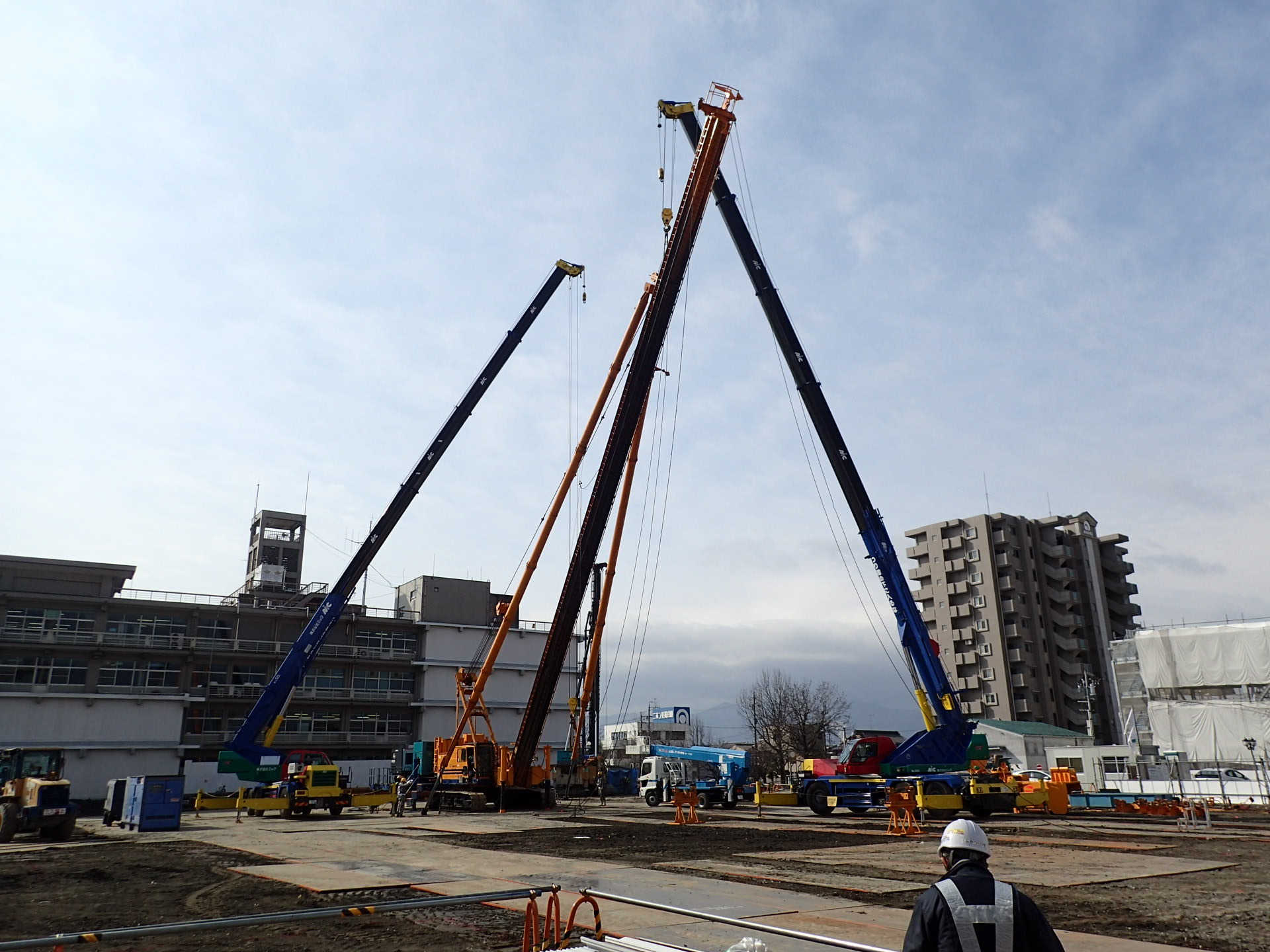

変位緩衝孔穿孔(継続)

変位緩衝孔穿孔(継続)

砂杭施工機械組立

砂杭施工機械組立

平成30年2月3日~平成30年2月9日

全景(平成30年2月9日撮影)

全景(平成30年2月9日撮影)

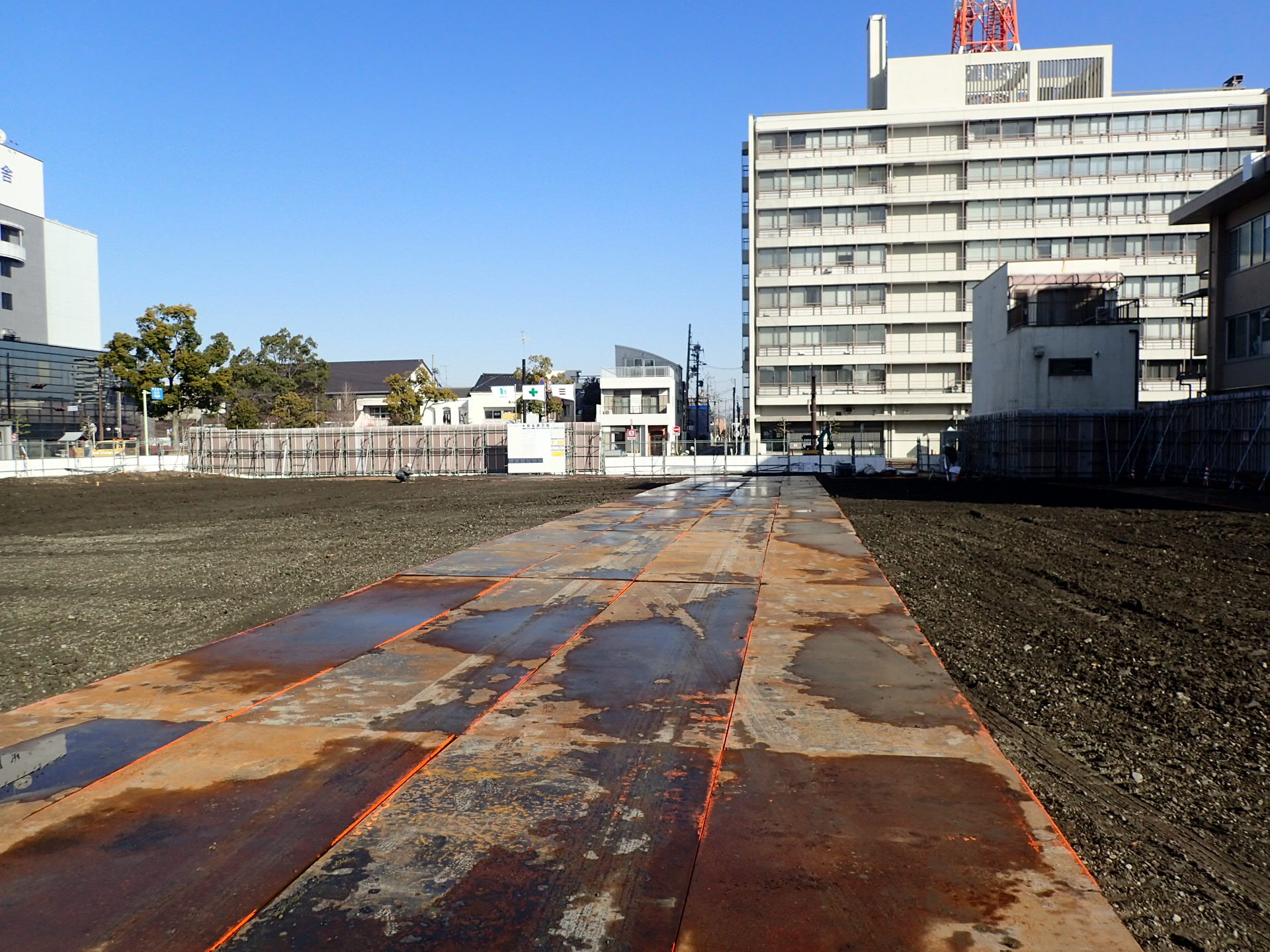

場内鉄板敷き

場内鉄板敷き

変位緩衝孔穿孔(開始)

変位緩衝孔穿孔(開始)

平成30年1月27日~平成30年2月2日

全景(平成30年2月1日撮影)

全景(平成30年2月1日撮影)

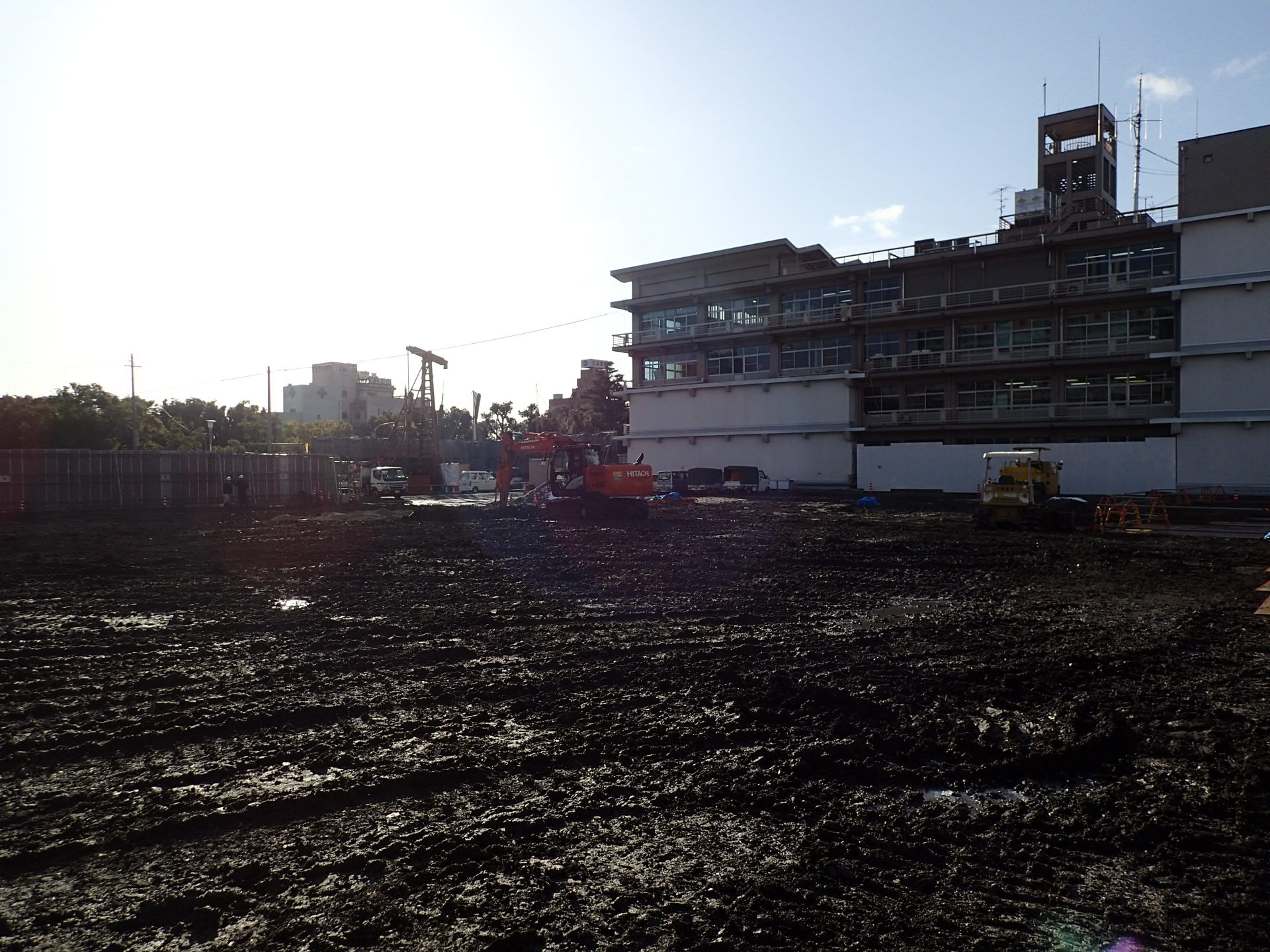

場内整地

場内整地

工事車両出入口整備(北側)

工事車両出入口整備(北側)

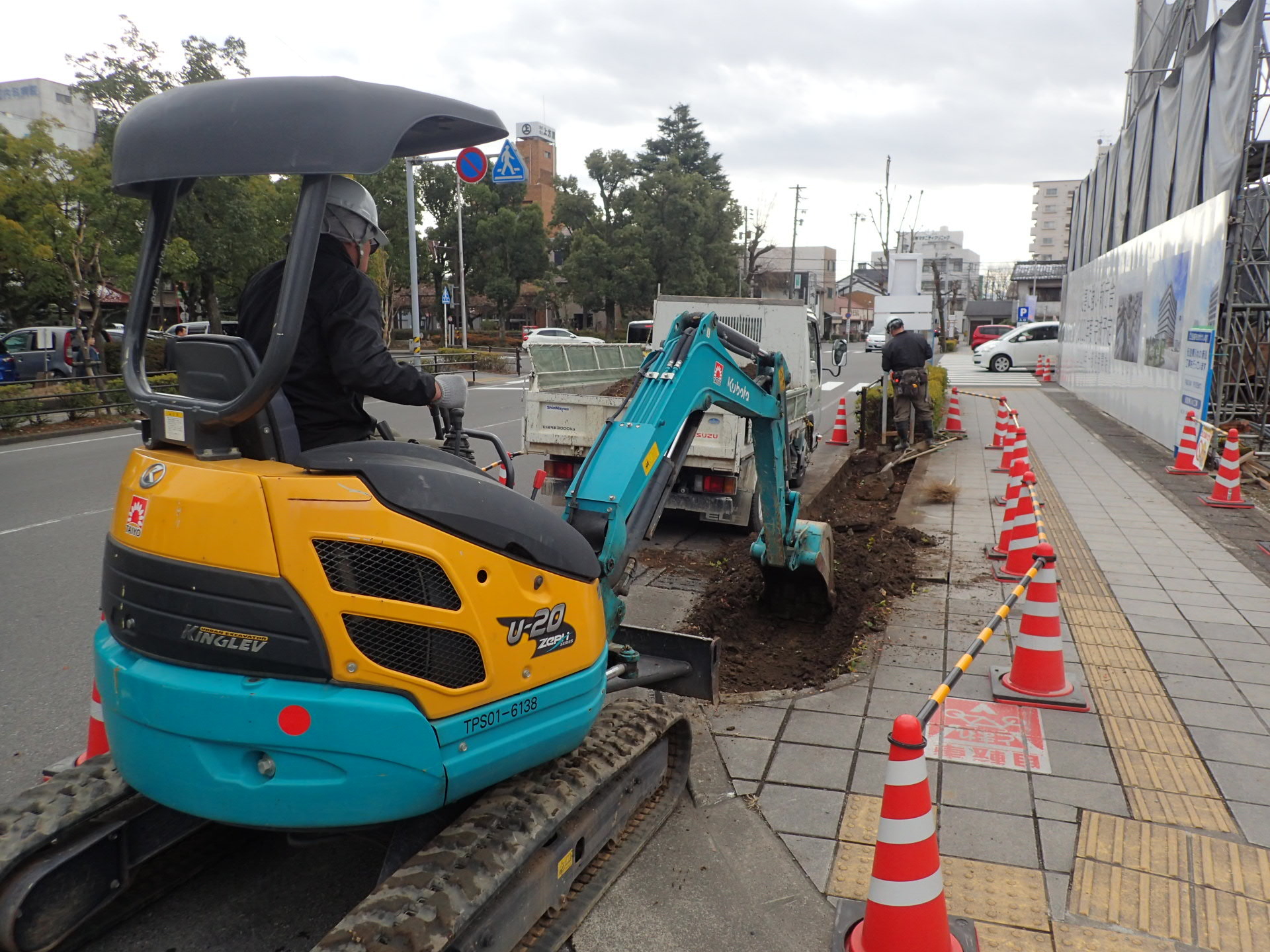

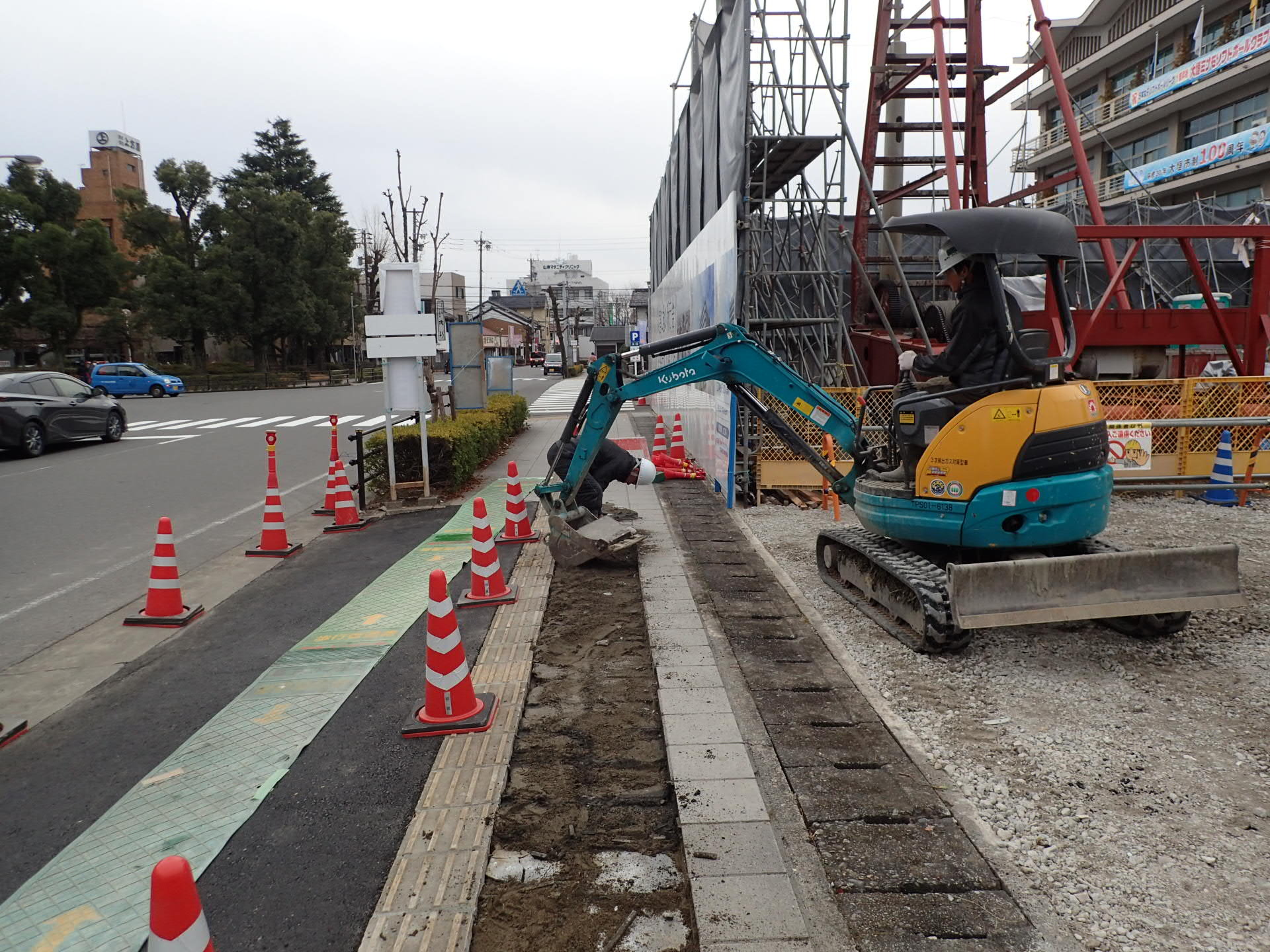

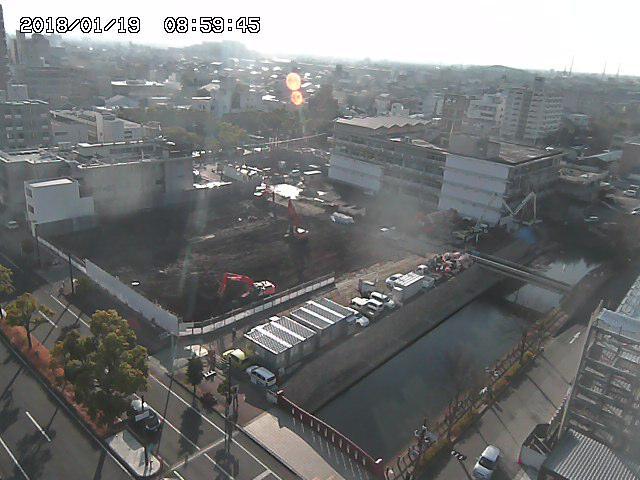

平成30年1月20日~平成30年1月26日

全景(平成30年1月26日撮影)

全景(平成30年1月26日撮影)

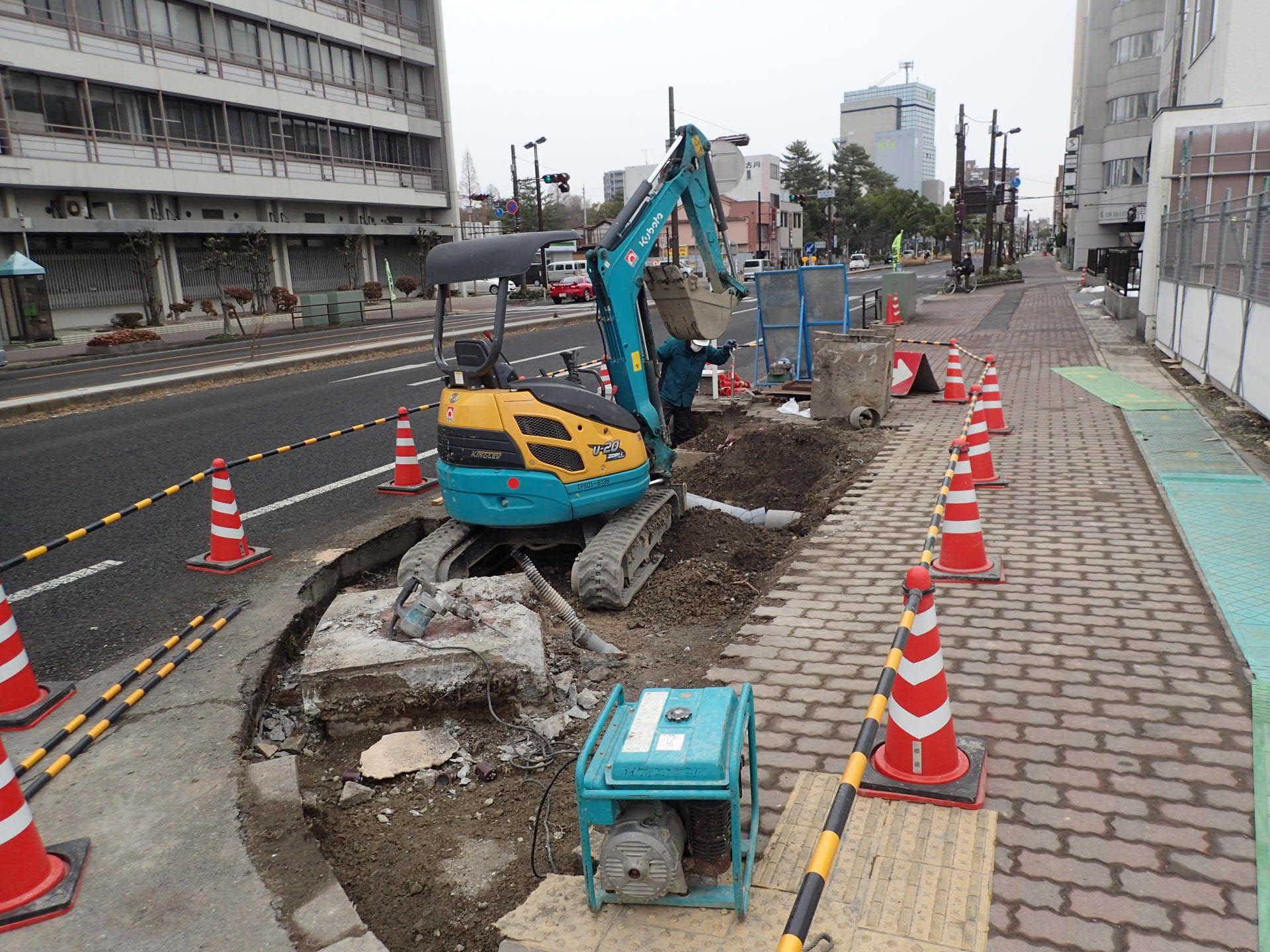

工事車両出入口整備(東側)

工事車両出入口整備(東側)

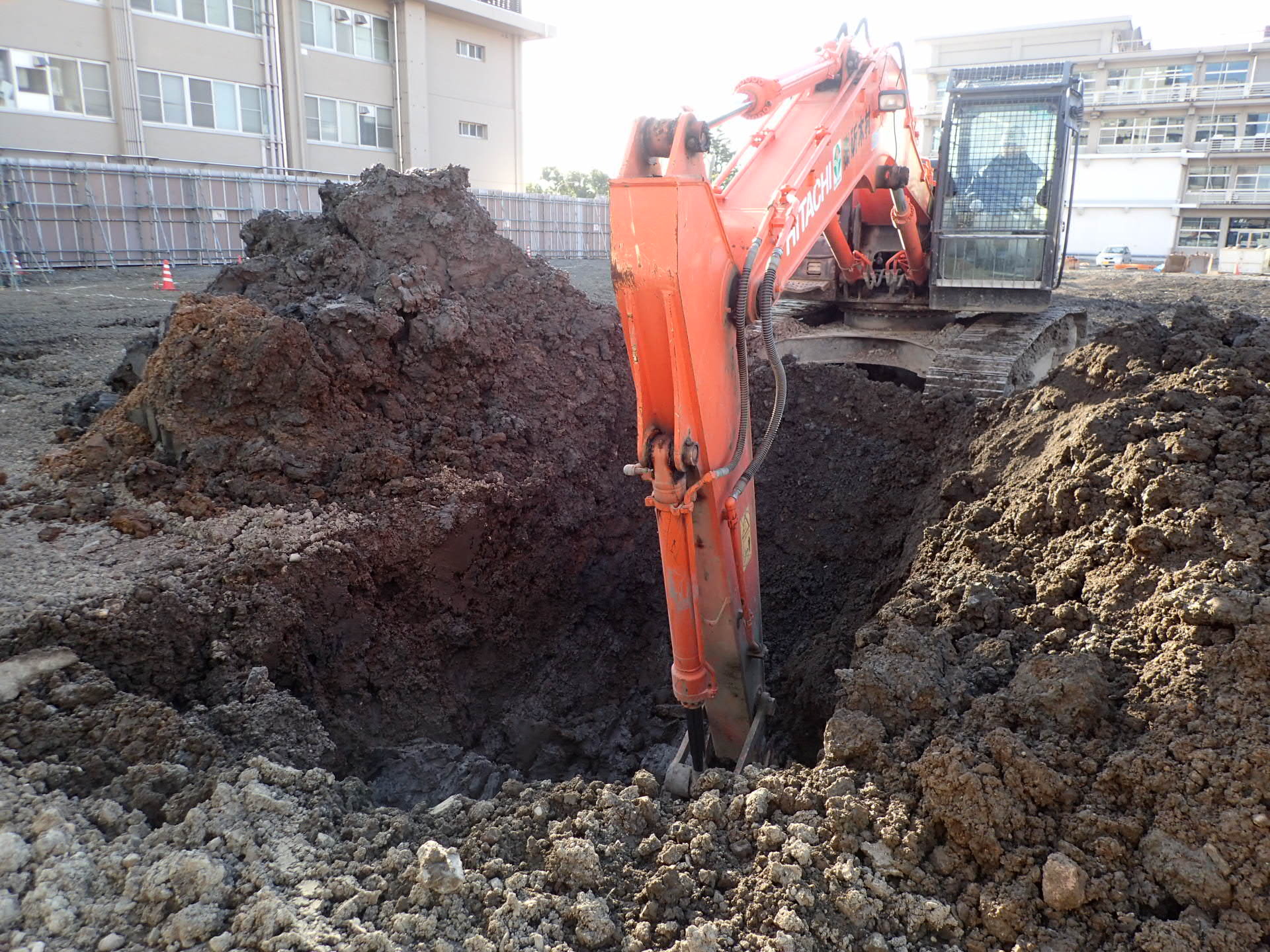

下水管撤去

下水管撤去

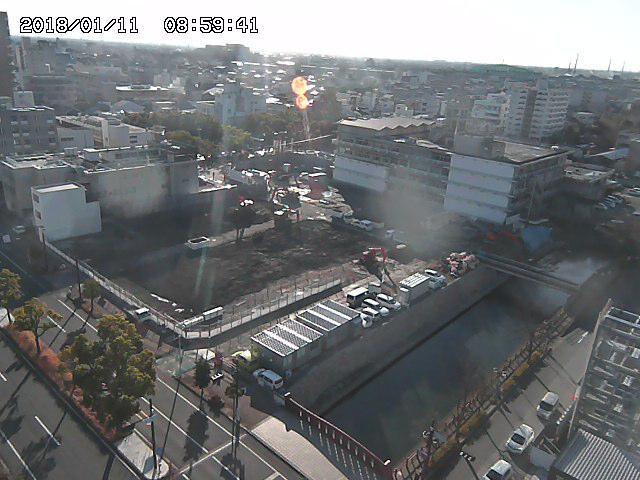

平成30年1月13日~平成30年1月19日

全景(平成30年1月19日撮影)

全景(平成30年1月19日撮影)

植栽帯撤去(東側)

植栽帯撤去(東側)

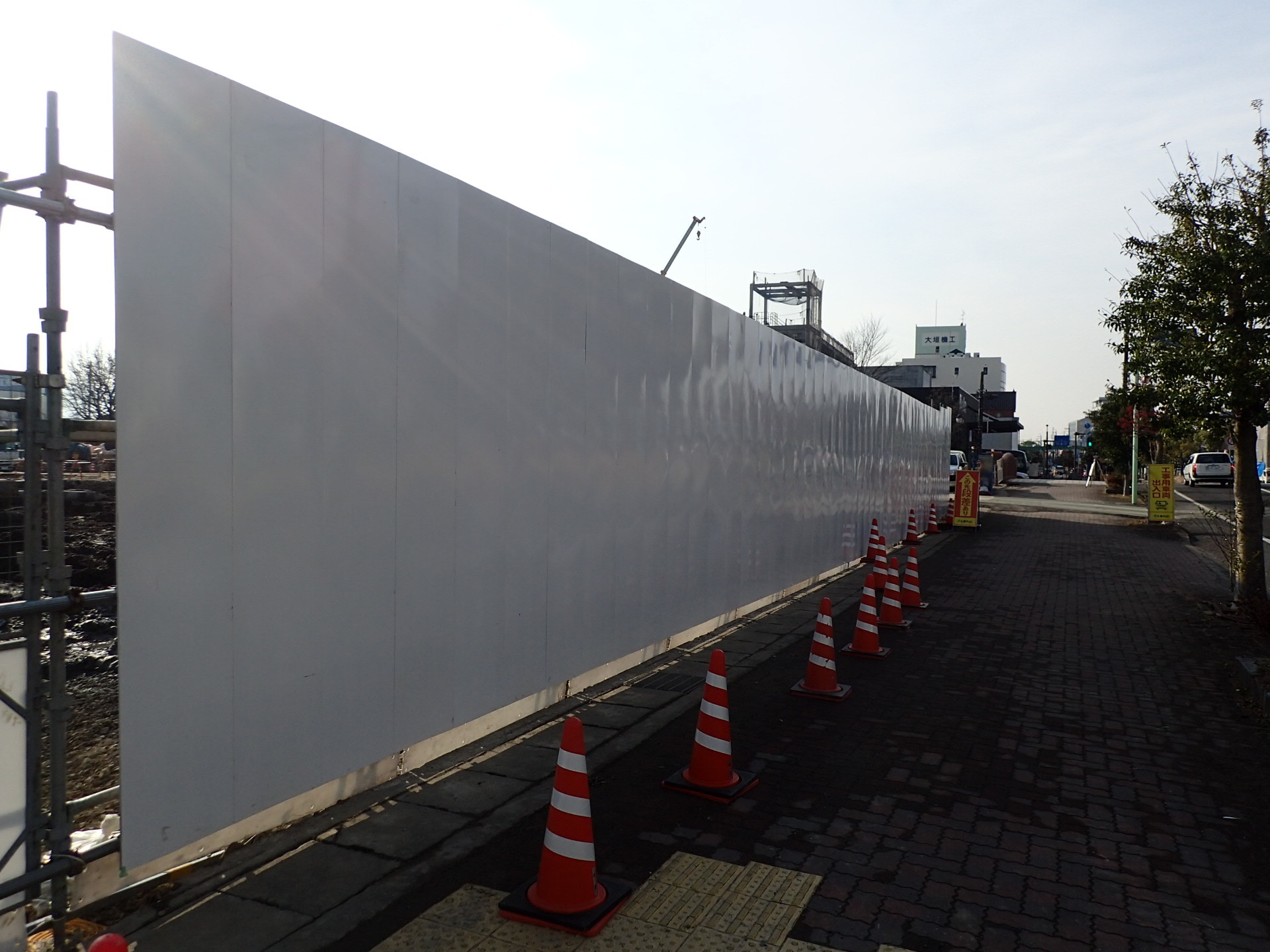

仮囲い張替(北側)

仮囲い張替(北側)

平成29年12月29日~平成30年1月12日

全景(平成30年1月11日撮影)

全景(平成30年1月11日撮影)

仮囲い設置(税務署側)

仮囲い設置(税務署側)

側溝等埋設物撤去

側溝等埋設物撤去

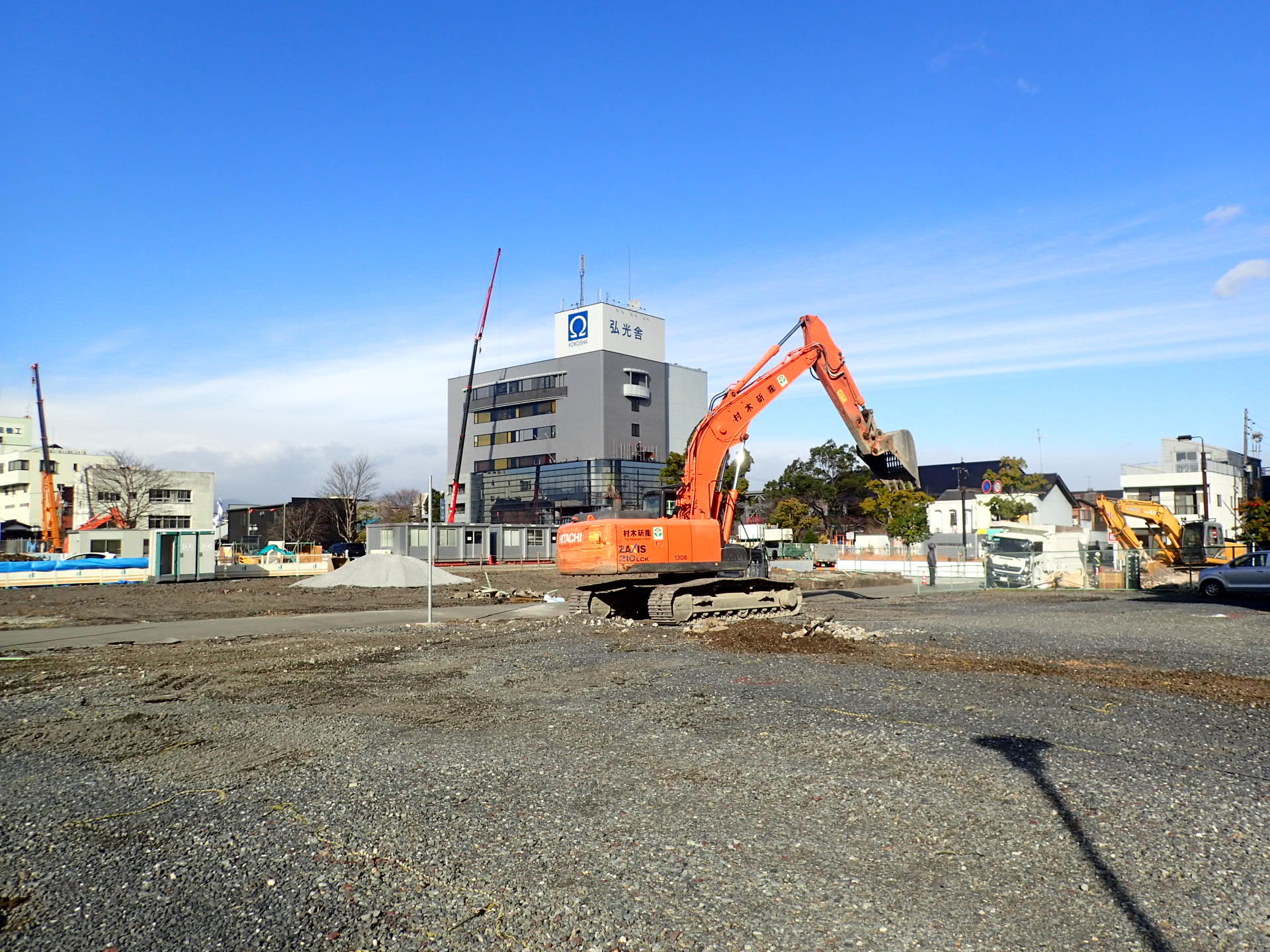

平成29年12月25日~28日

全景(平成29年12月27日撮影)

全景(平成29年12月27日撮影)

アスファルト撤去(南北)

アスファルト撤去(南北)

仮囲い設置(北側)

仮囲い設置(北側)
